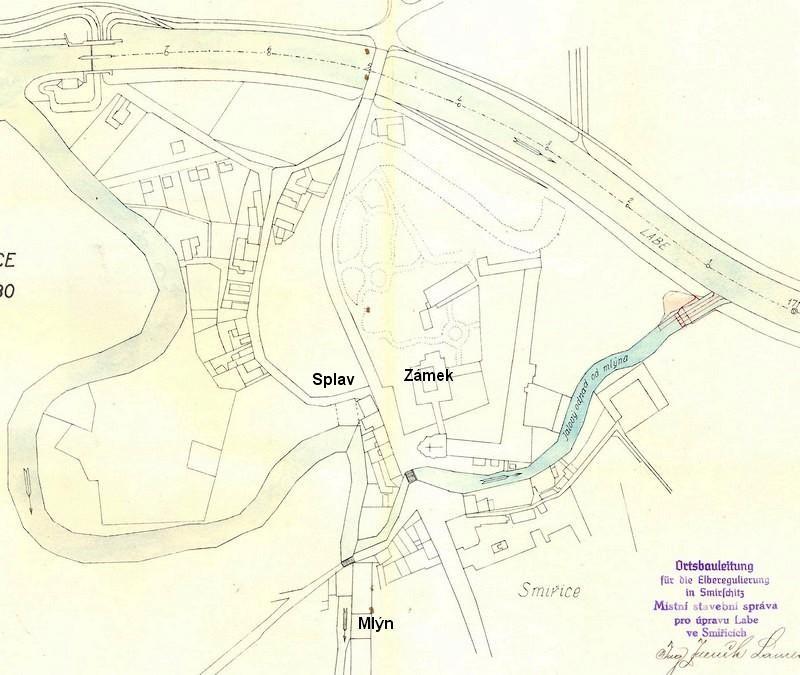

Oprava vyústí jalového odpadu ve Smiřicích ř. km 171.080

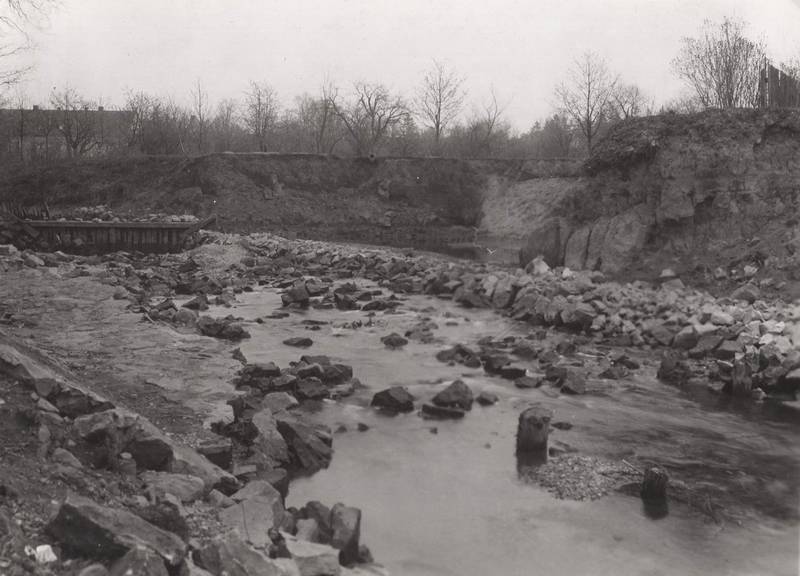

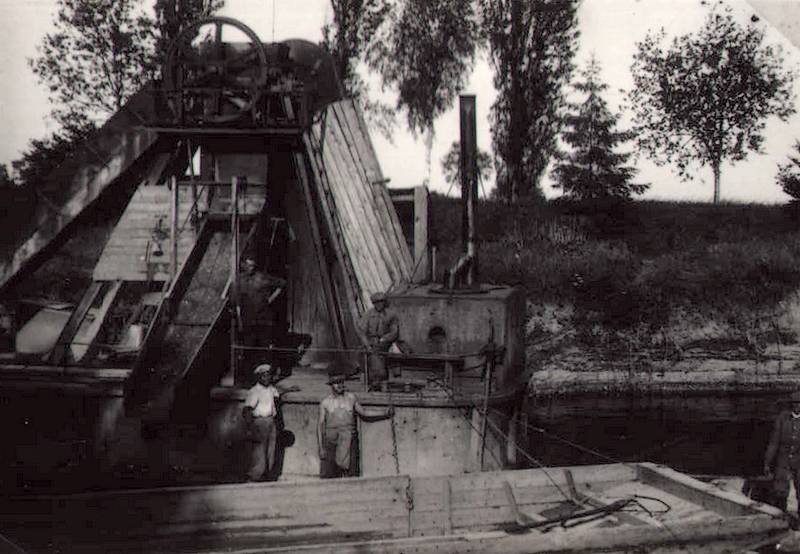

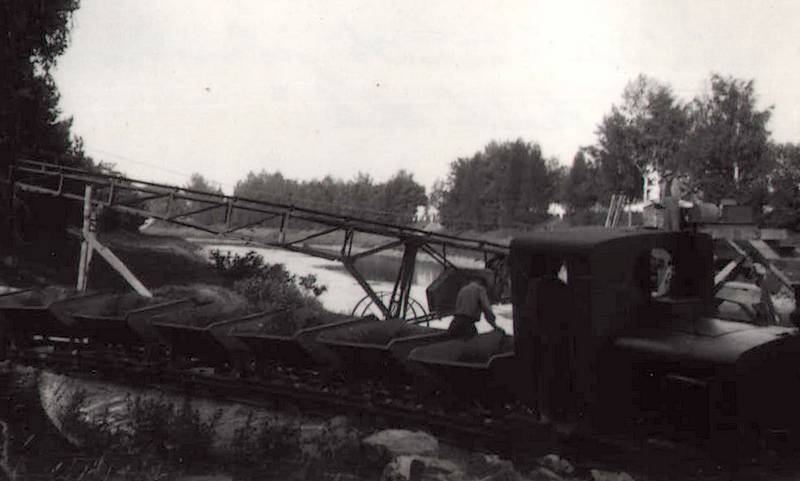

( na deskách je poznámka „Skartovat 1960“ )

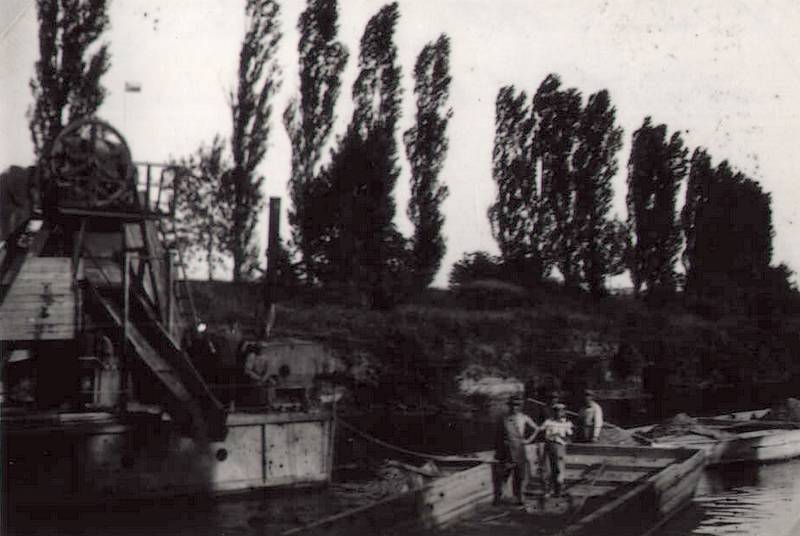

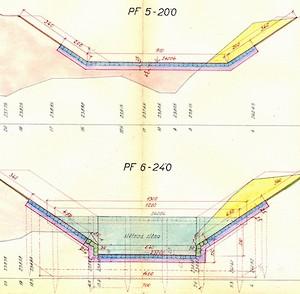

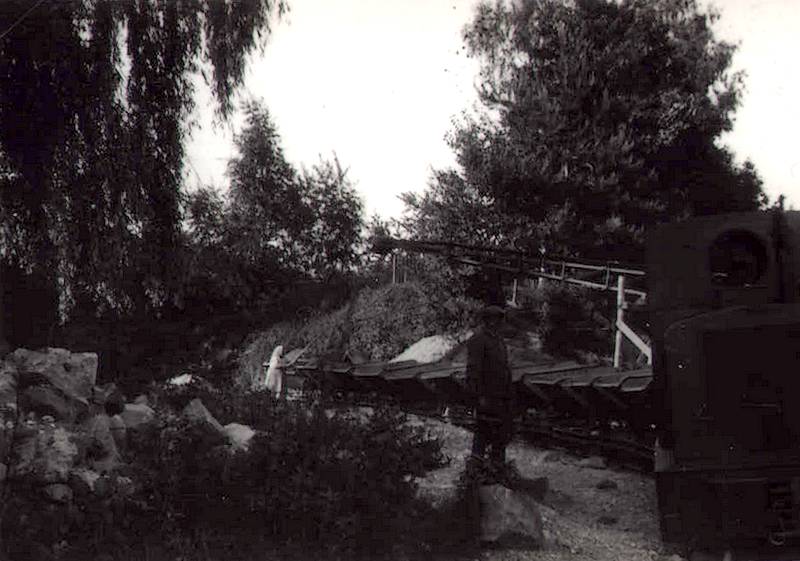

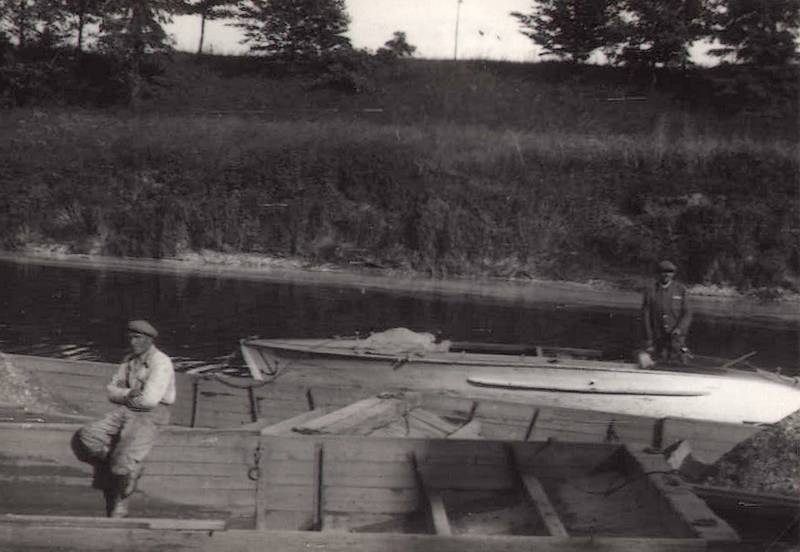

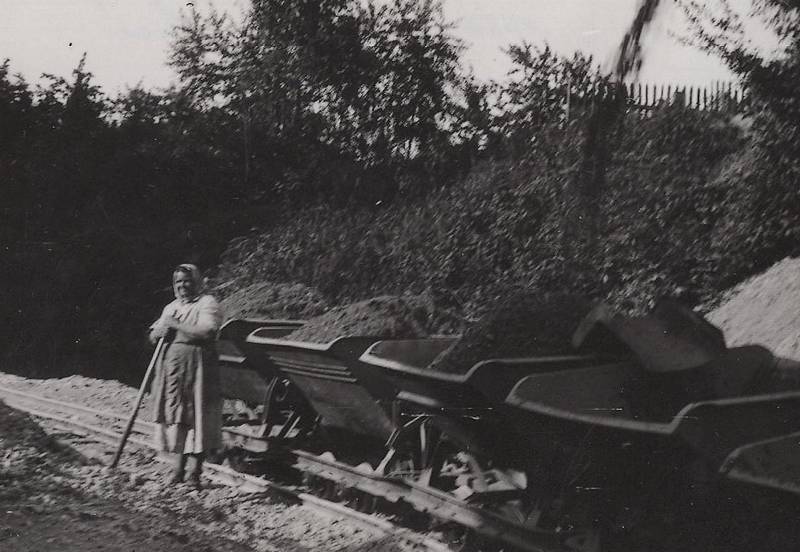

Rozpočet nákladu na rekonstrukci pobořeného jízku a zavezení výmolů při vyústění jalového odpadu do řeky Labe ve Smiřicích v říč. km. 171.070 ( ? - pozn. P. ) Ve Smiřicích dne 14.května 1942. 1. Zasypání výmolů materiálem, získaným výkopem z náplavů na pravobřežní potahové stezce a přilehlých svahů od říč. km. 171.100 až 171.500. Materiál dopraví se lokomotivou a vozíky polní dráhy s ohledem také na rychlý postup práce. 2.Vybírání starého záhozového kamene ve starém řečišti s naložením a s odvozem do vykázaných míst v obvodu staveniště. 3. Vytrhání staré dlažby z lomového kamene do písku neb cementové malty položené. 4., 5. a 6. Dlažba 25 cm silná z kamene a spárovaná cementovou maltou. 7. Zához z kamene stavební správy řádně prolitý cementovou maltou v poměru mísení 1:3. 8. Plošné drnování svahů a ploch drnem ve čtvercích naležato těsně vedle sebe kladených, získaných před započetím výkopu na potahové stezce. 9. Betonové zdivo stupně, prahu a vývaru z betonu „Bcl“ tj. 190 kg portlandského cementu na 1.00 m3 volné nedusané směsi čistého, nepříliš jemného říčního písku a říčního štěrku. 10. Žulové kvádry jakosti žuly skutečské pro obrnění vtokových hran přepadu a vývařiště, na lícních plochách hrubě opracované, na ostatních plochách špicované, s dodáním, osazením a zalitím cementovou maltou o poměru mísení 500 kg portlandského cementu na 1 m3 říčního prosátého písku a vyspárováním a s vypálením styčných spar. 11. Kopáky z pevné modrošedé žuly jakosti žuly skutečské a rozměrech cca 25 / 30 / 50 cm pro obložení betonových zdí a křídel. 12. Dodání a ponechání v zemi dřevěné štětové stěny 3.00 až 5.00 hluboké. 13. Práce spojená s beraněním plošek. 14. Dodání a ponechání v zemi dřevěných borových pilot o průměru 25 až 30 cm, délky 4 až 7 bm. 15. Práce spojená s beraněním pilot. 16. Dodání kovaných botek o váze jedné botky 4 až 6 kg na dřevěné piloty a ploška. K tomu 10 procent nepředvídaného. ![]() Stavební náklad celkem 388 602.34 K. Podepsán stavební správce Ing. Zdeněk Lameš |
![]() |
![]() |

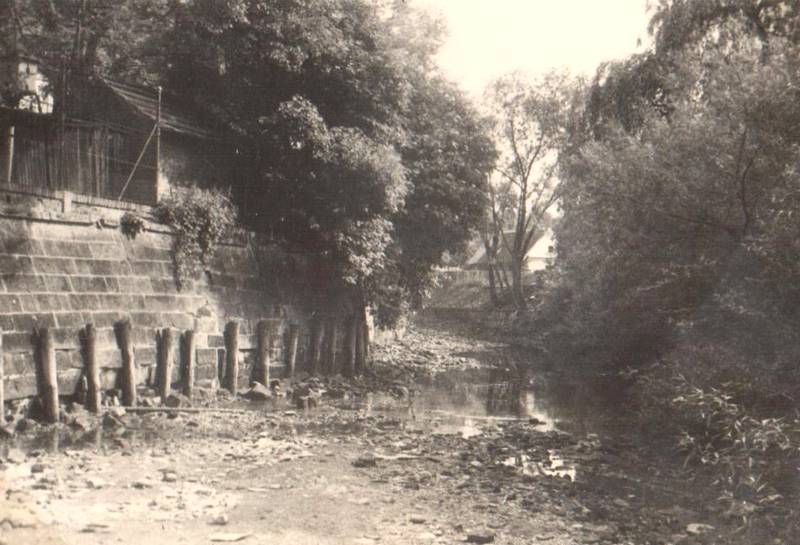

| Tímto směrem přitékal odpad do Labe. V roce 1945 se začal zavážet. Komín patřil k bývalému smiřickému pivovaru. 23.9.2007 | Takovéto množství vod protéká Labem. Pohled po proudu z Tyršova mostu. 1.4.2006 |
