Dálniční most nad údolím Jordánu - stavba, 6. část

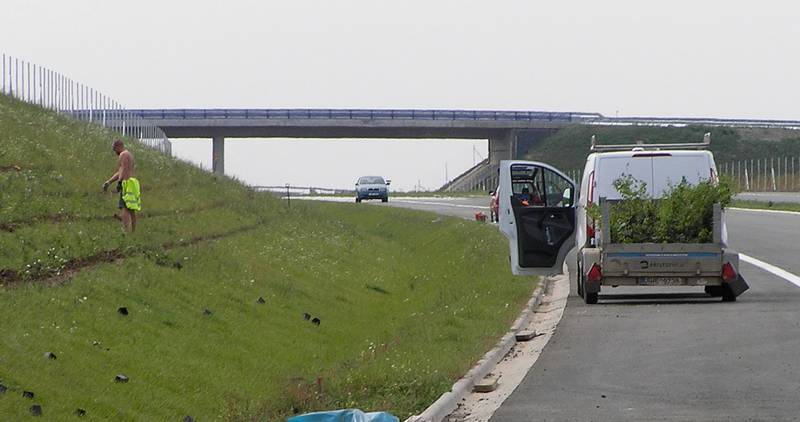

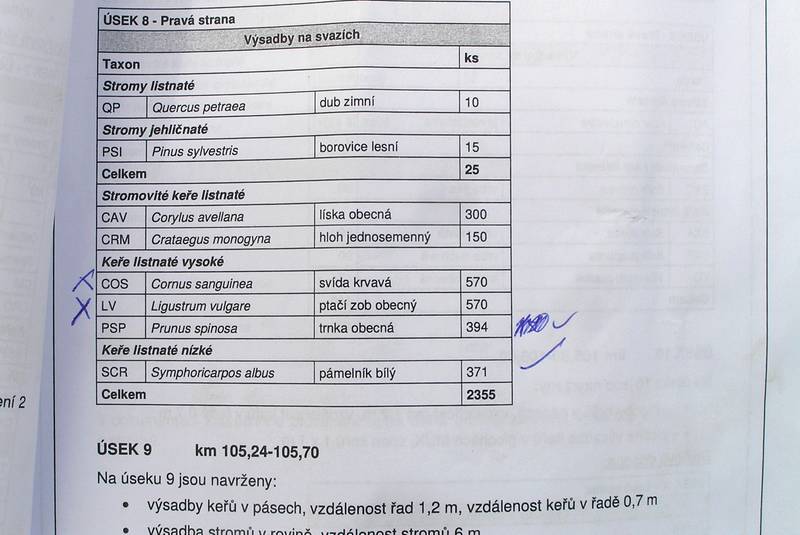

Ochotného pána, sázejícího porost, jsem se zeptal na názvy keřů (viz tabulka dole). Ztráty prý bývají minimální. 15.9.2021
Vzadu je nadjezd u Holohlav

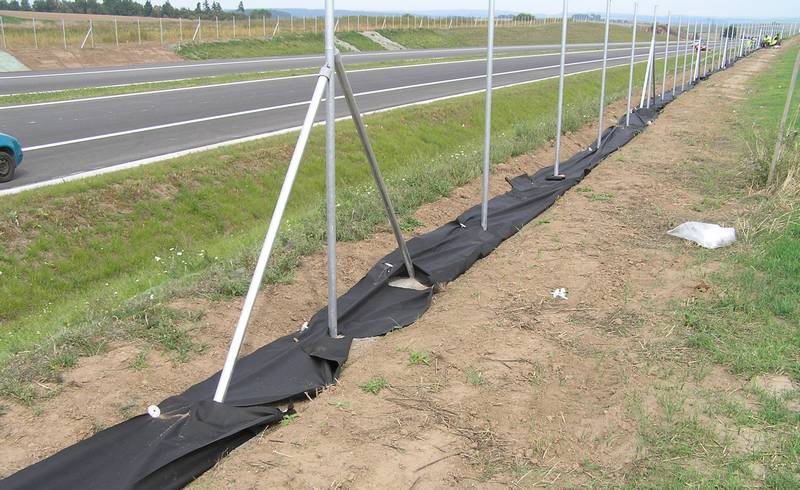

Stromy se budou sázet až na vrchol břehu.
Kdoví, jak se budou policisté tvářit, až se tady budou sbírat lískové oříšky. 15.9.2021

15.9.2021

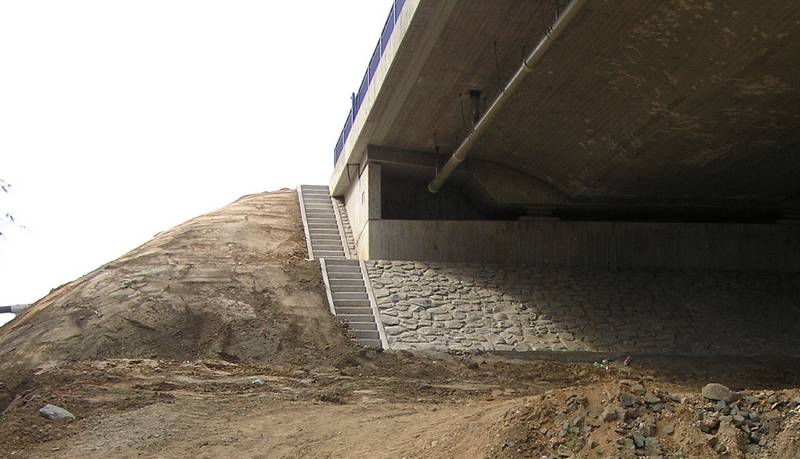

Schodiště na hradecké straně. 15.9.2021

15.9.2021

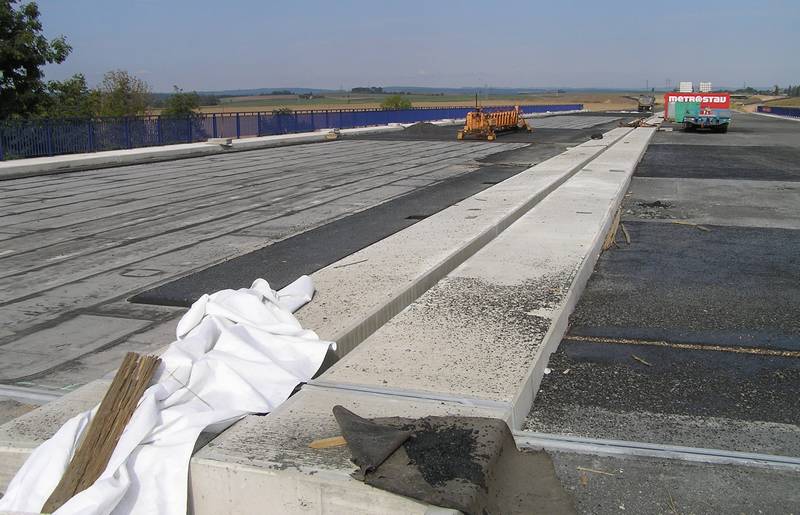

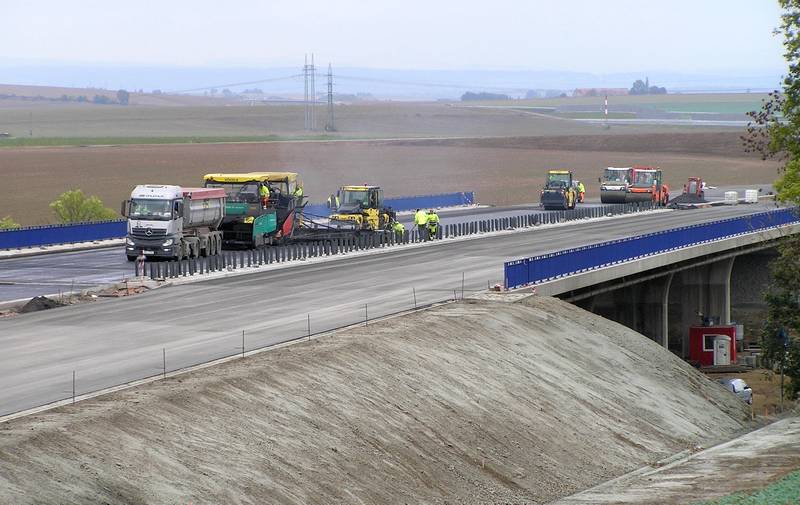

Na jaroměřské straně ještě domazávají spáry. 15.9.2021

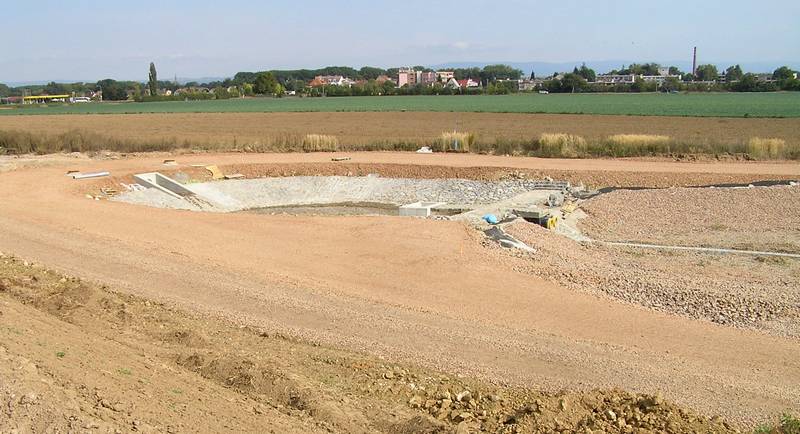

První ze dvou nádrží na jaroměřské straně mostu. 15.9.2021

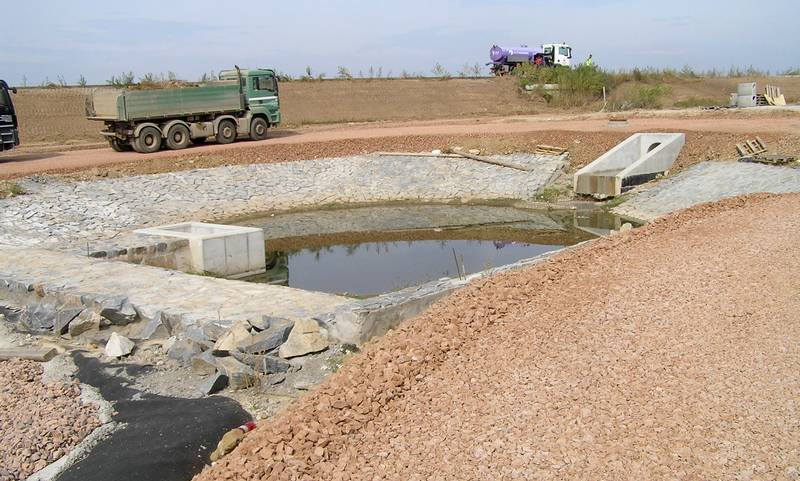

Pohled na nádrž z vozovky. 26.9.2021

26.9.2021

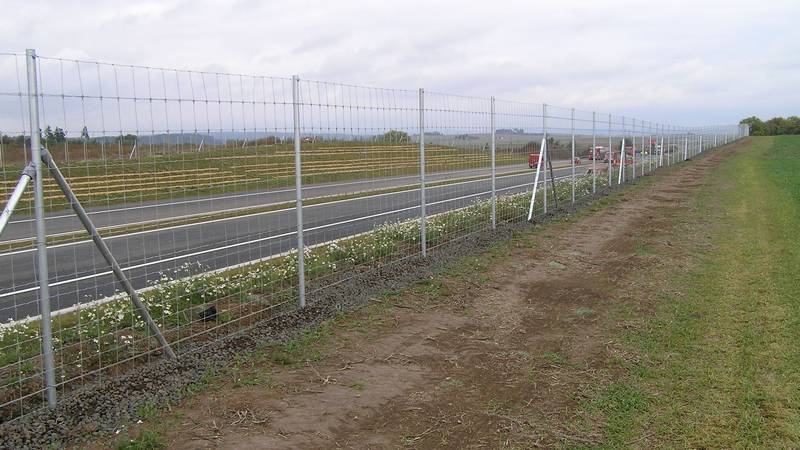

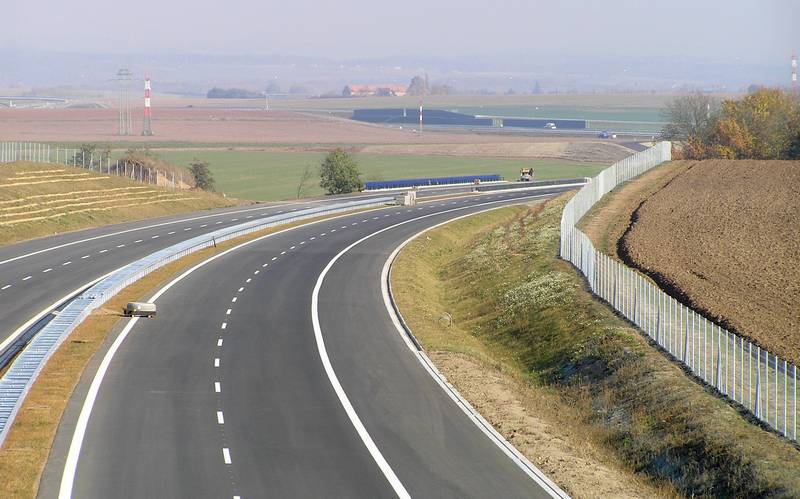

Dálnice je oplocená z obou stran skoro až k mostu. 15.10.2021

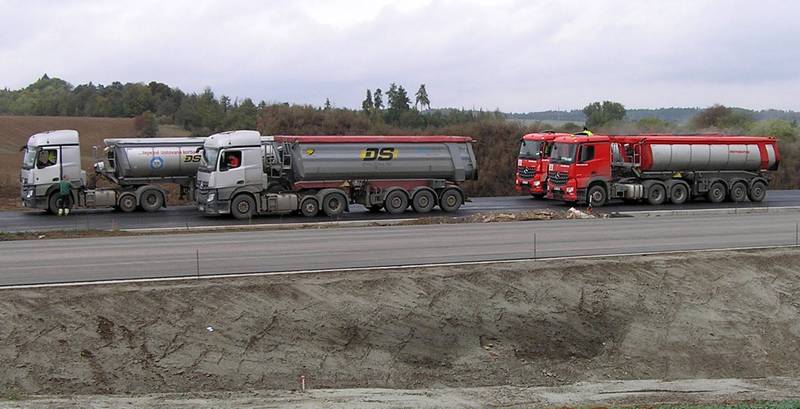

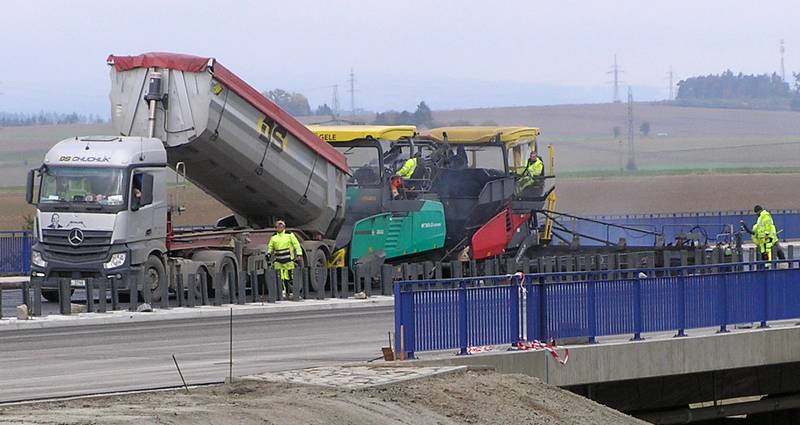

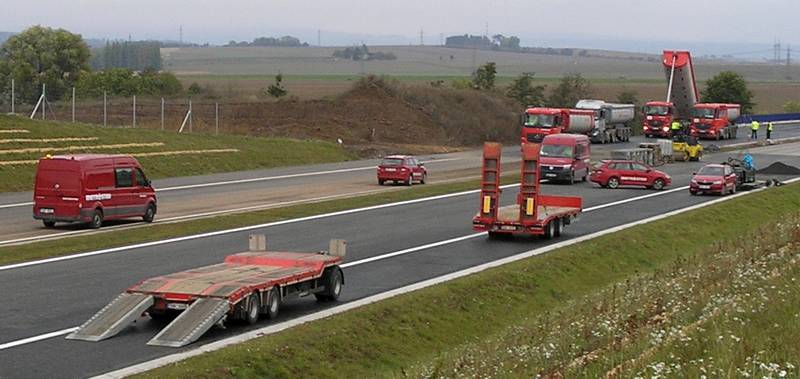

Technika Metrostavu. 15.10.2021

15.10.2021

Všichni musejí skoro od nadjezdu u Holohlav couvat. 15.10.2021

15.10.2021

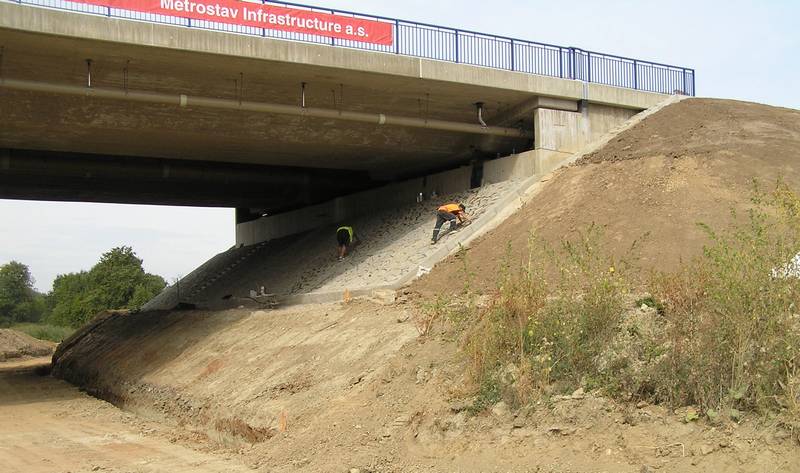

Pod mosty vyrovnávají povrch. 15.10.2021

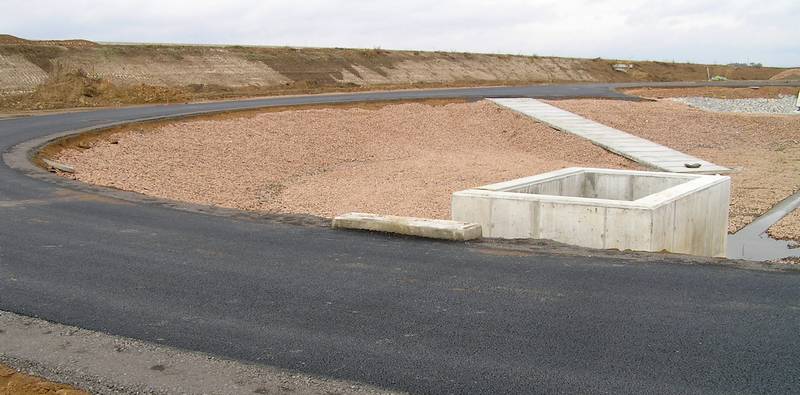

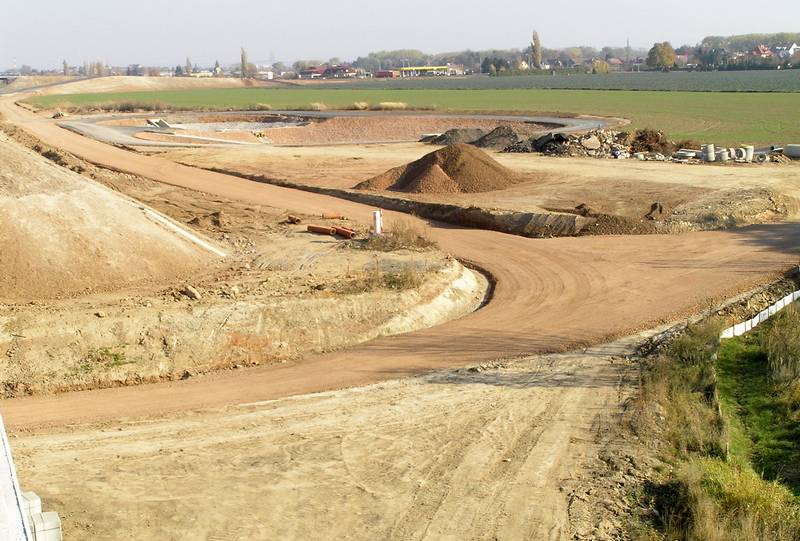

Okolo nádrží vznikla vozovka. 15.10.2021

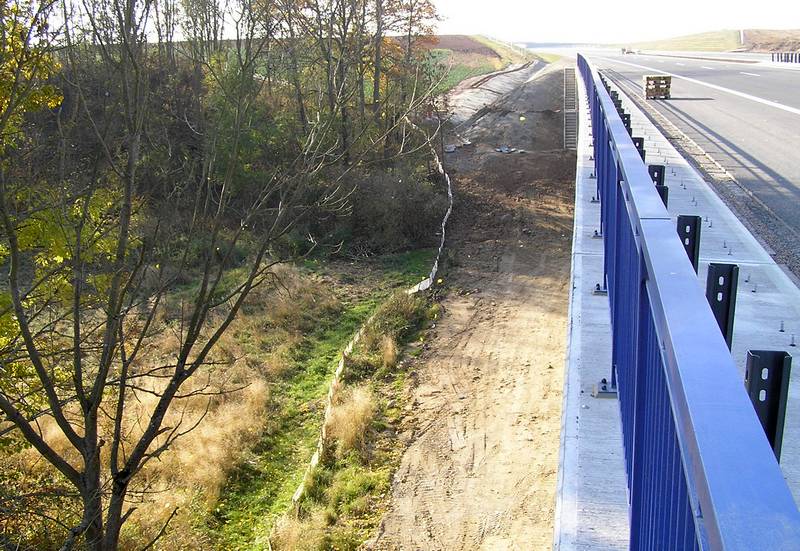

Cesta k Černožicím bude jistě vyšší. Hlínu uloženou vlevo už auta odvážejí. 15.10.2021

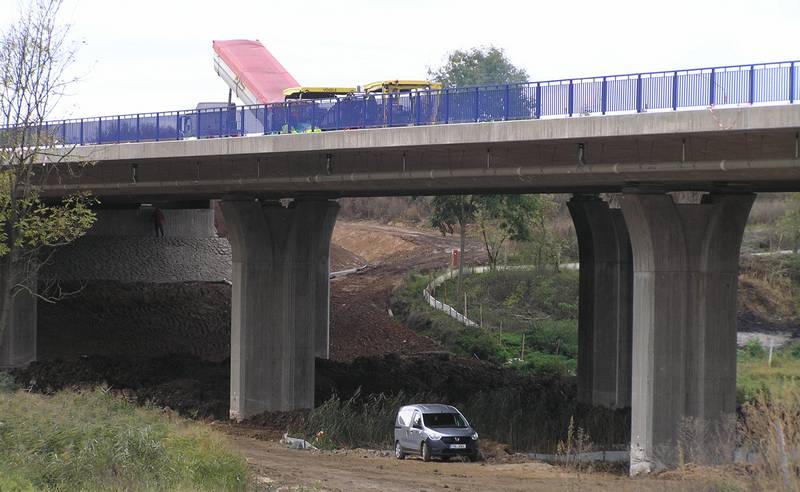

Pohled z nadjezdu u Holohlav. Most prozrazuje zábradlí. 30.10.2021

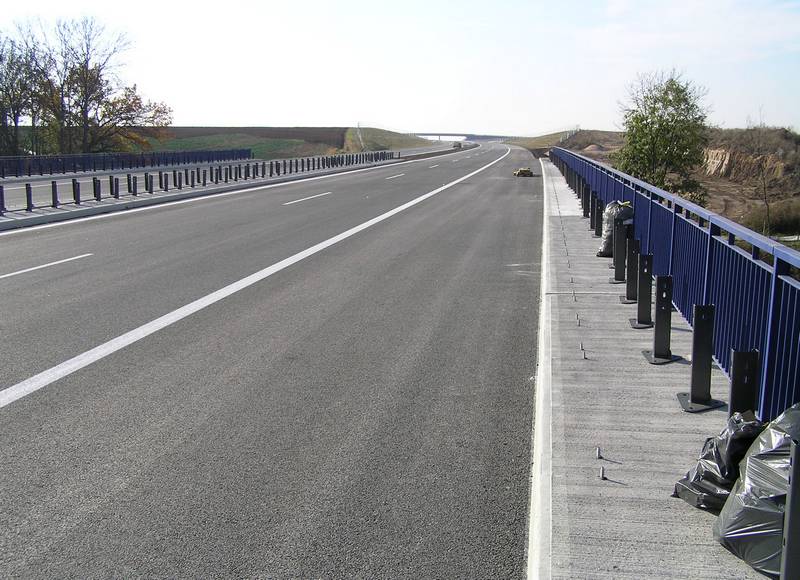

Detail středových svodidel. 30.10.2021

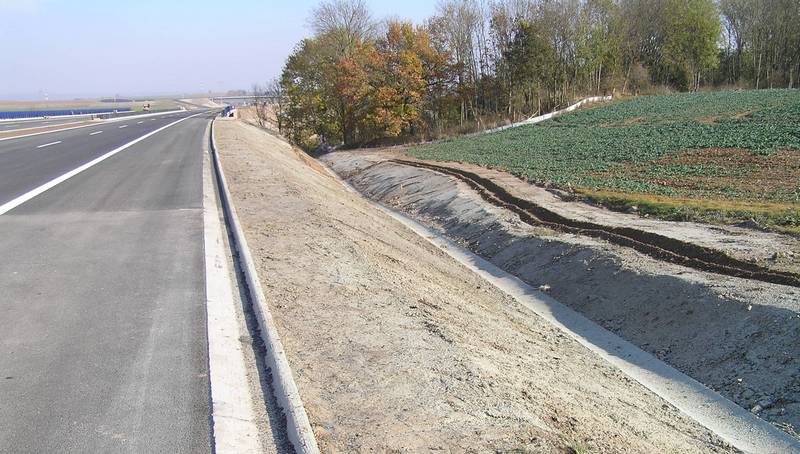

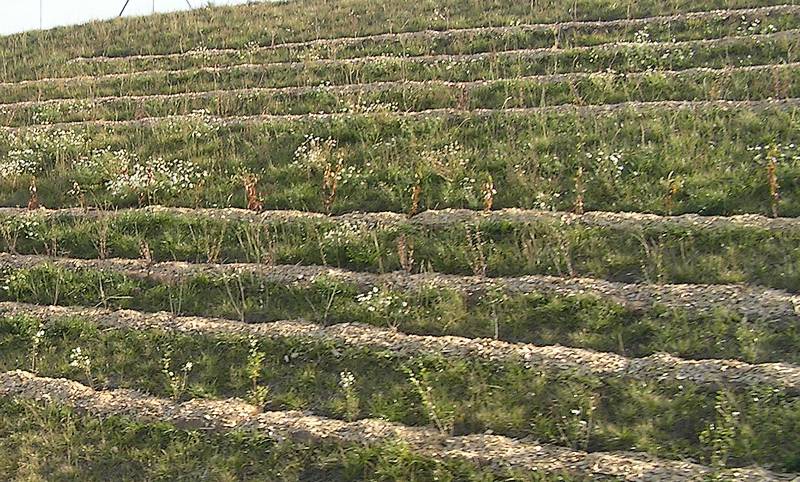

Osázené dálniční svahy. 30.10.2021

Rýha pro dokončení ochranného plotu. 30.10.2021

30.10.2021

Na krajích i uprostřed mostů jsou připravené držáky svodidel.

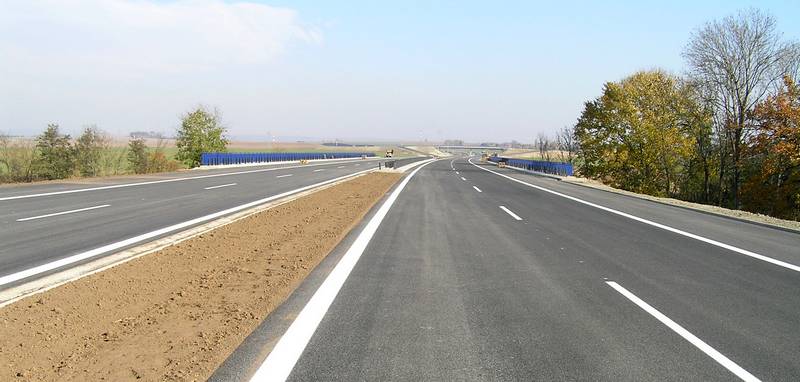

Mezi mosty není žádný kryt. 30.10.2021

Vyklizená plocha pro zázemí pracovníků. 30.10.2021

Pohled pod most směr Hradec Králové. 30.10.2021

Skládka zeminy vpravo mizí, pole uvádějí do původního stavu. 30.10.2021
