Holohlavy - dálniční křižovatka u školního statku / 3. část
Na stránku fotografuje také Miroslav Volák. Děkuji.

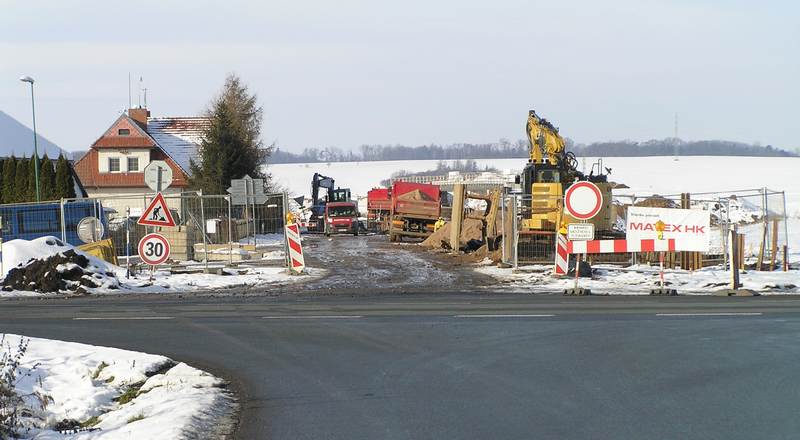

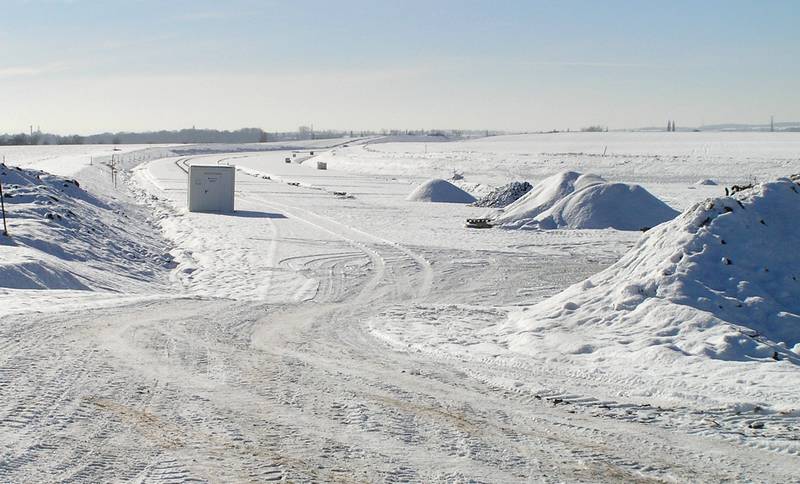

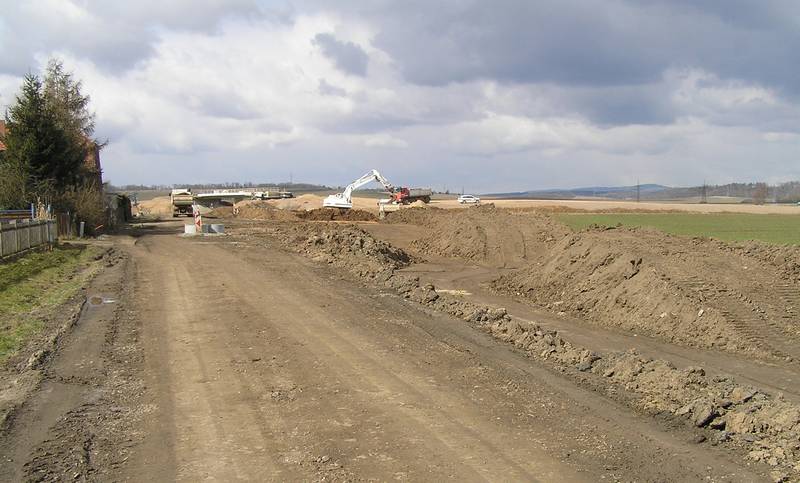

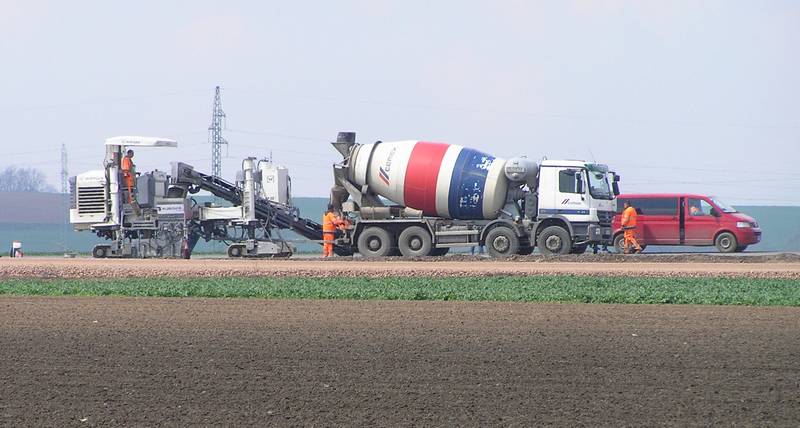

Zemní práce provádí firma Matex HK. 21.1.2021

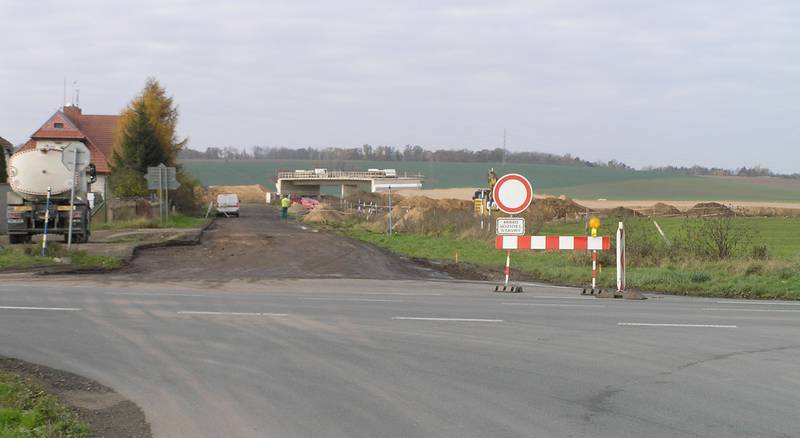

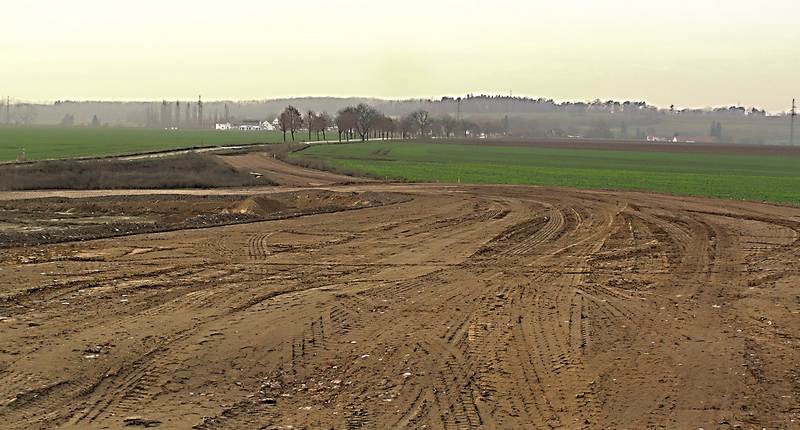

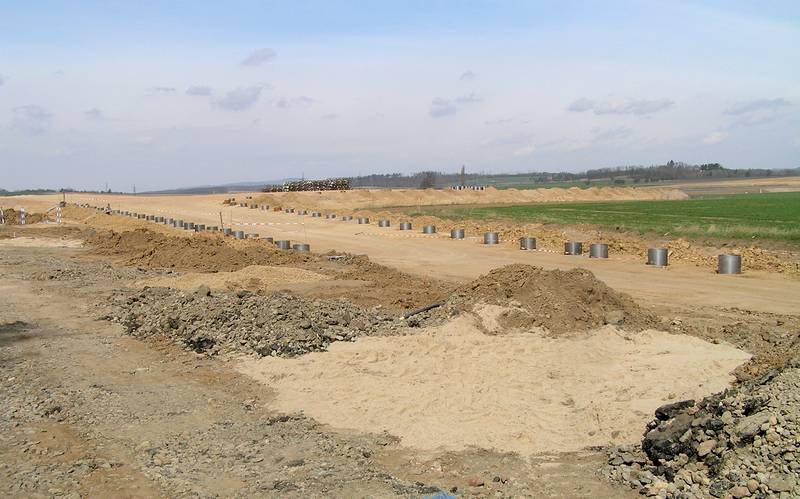

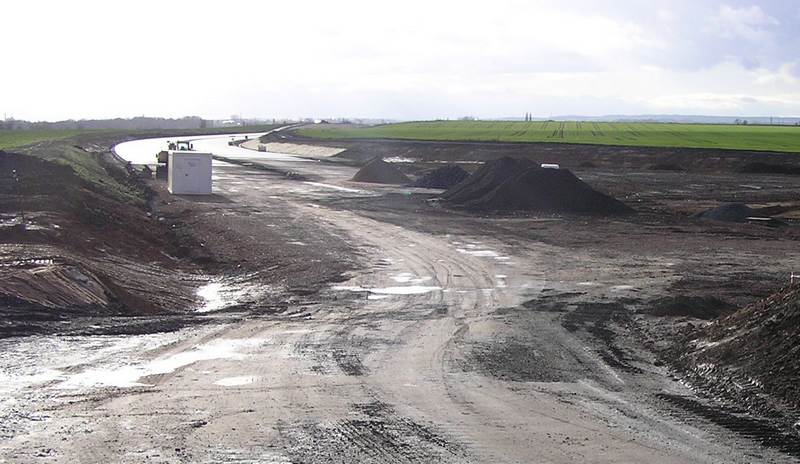

Překop cesty do Rodova. 9.1.2021

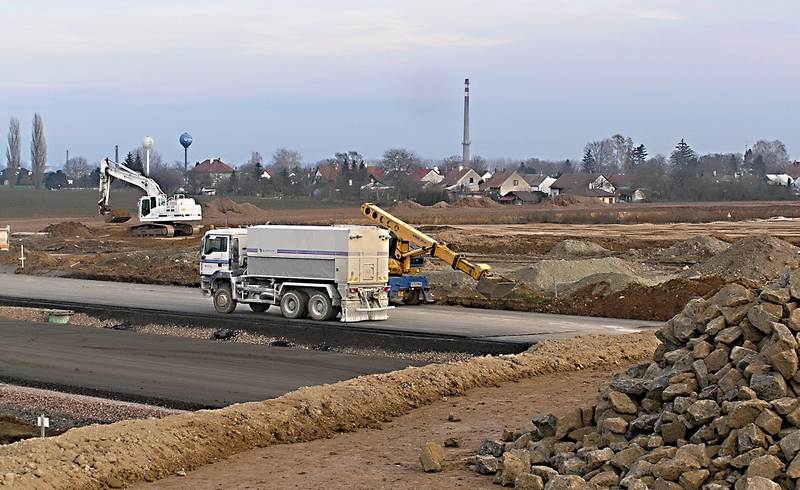

Vedení podél silnice. Vložený obrázek ukazuje jiné, napříč silnicí. 9.1.2021

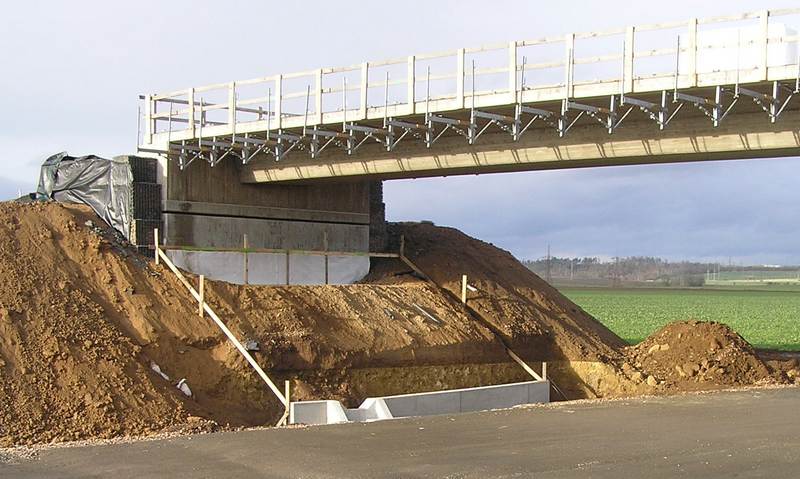

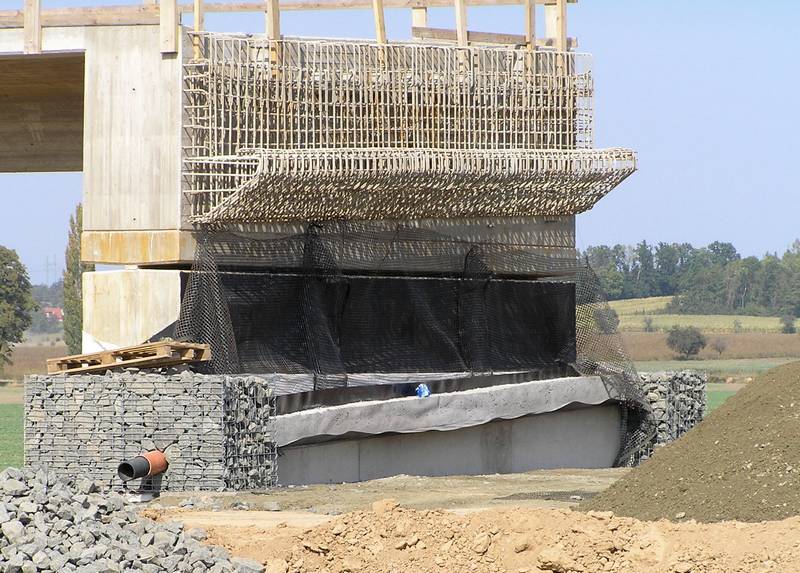

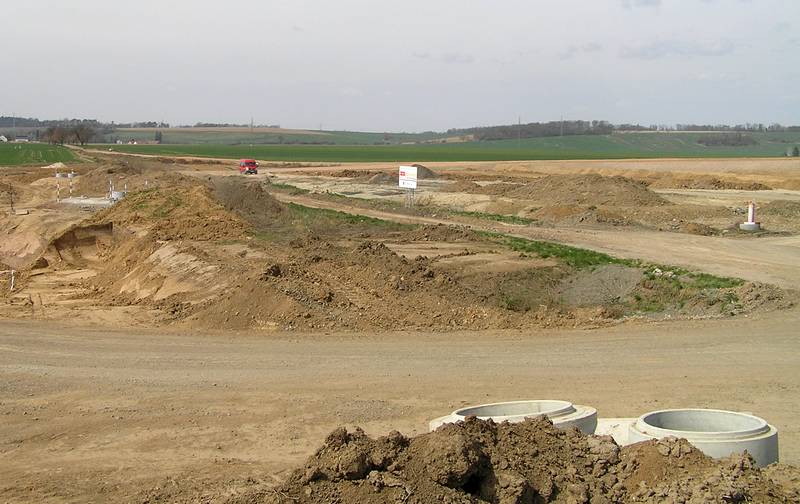

Příprava na zpevnění svahu pod mostem. 24.12.2020

Pohled k Hradci Králové, sjezd do Smiřic. 24.12.2020

Nájezd na dálnici od Smiřic, směr Jaroměř. 24.12.2020

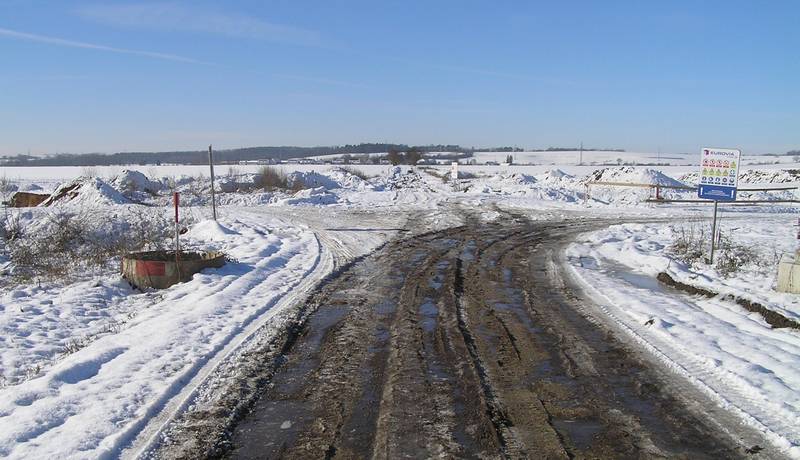

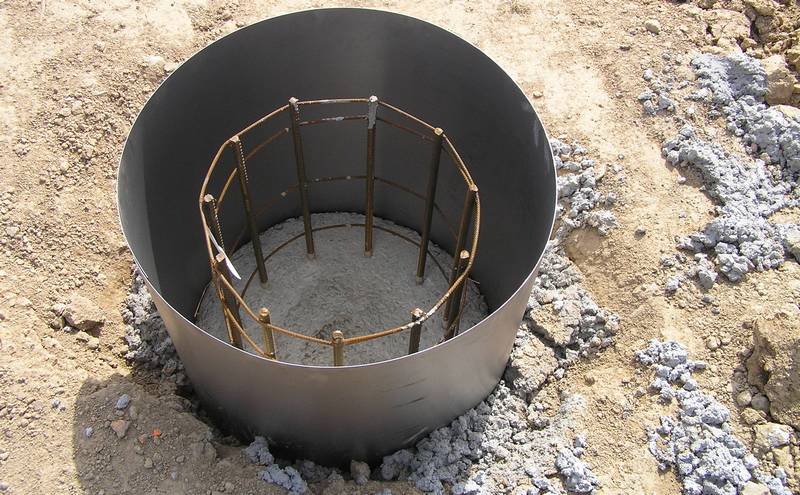

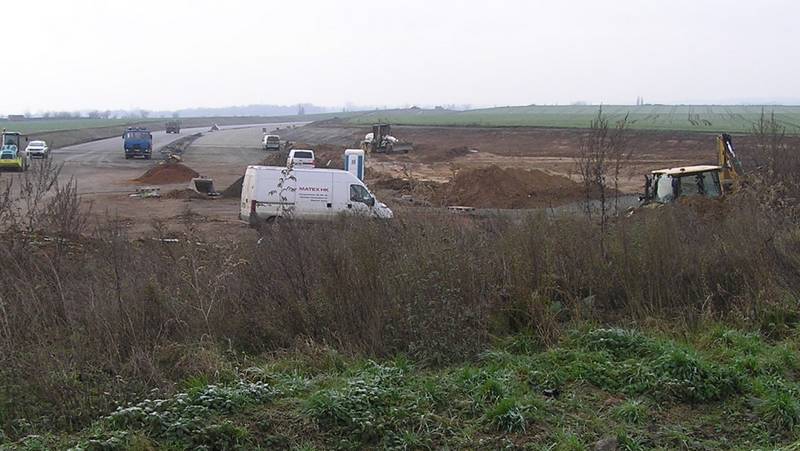

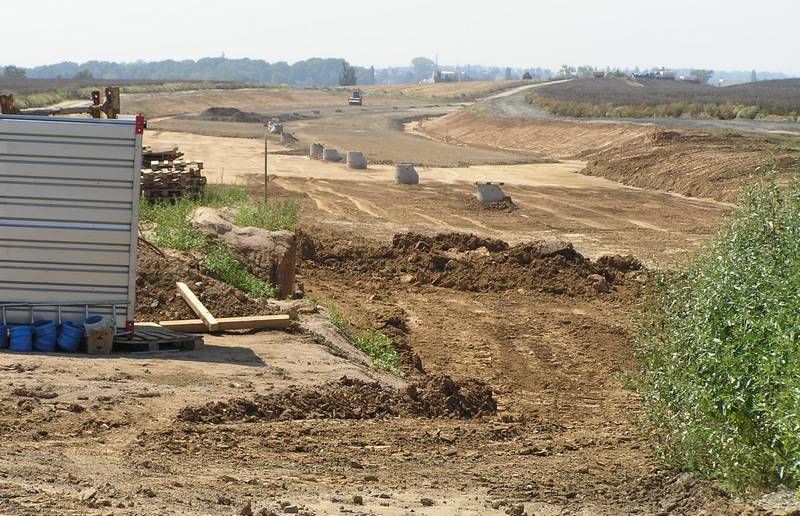

Pohled z budoucího nájezdu na most k Rodovu. Uprostřed jsou vidět bílé, nově stavěné domy ( --- Bidli --- ). 10.12.2020

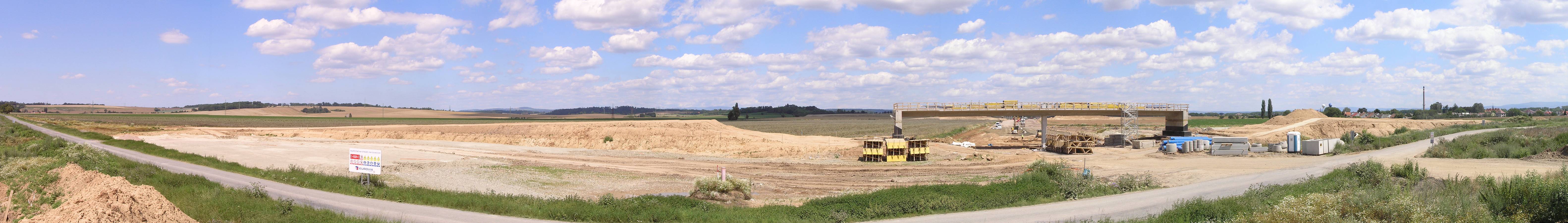

10.12.2020

10.12.2020

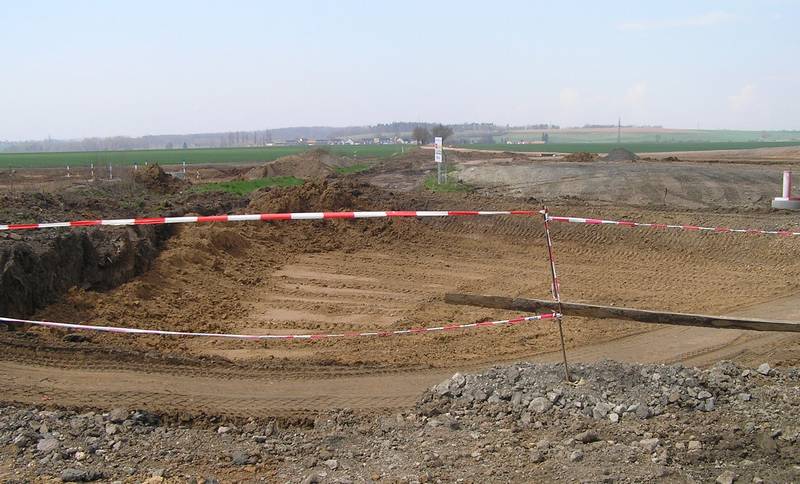

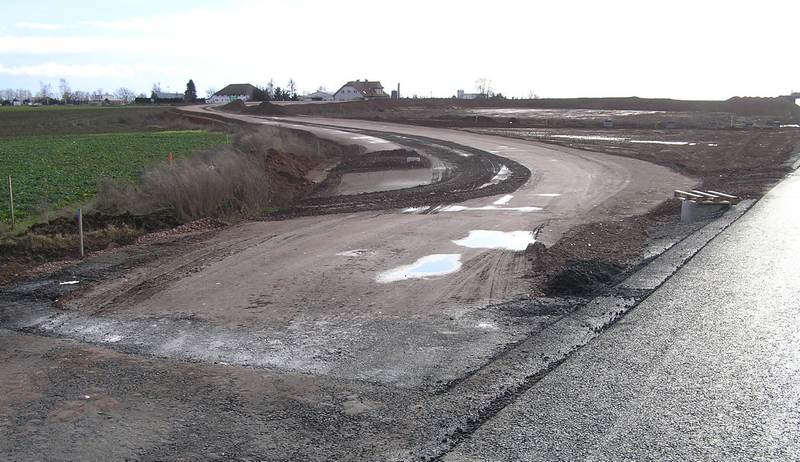

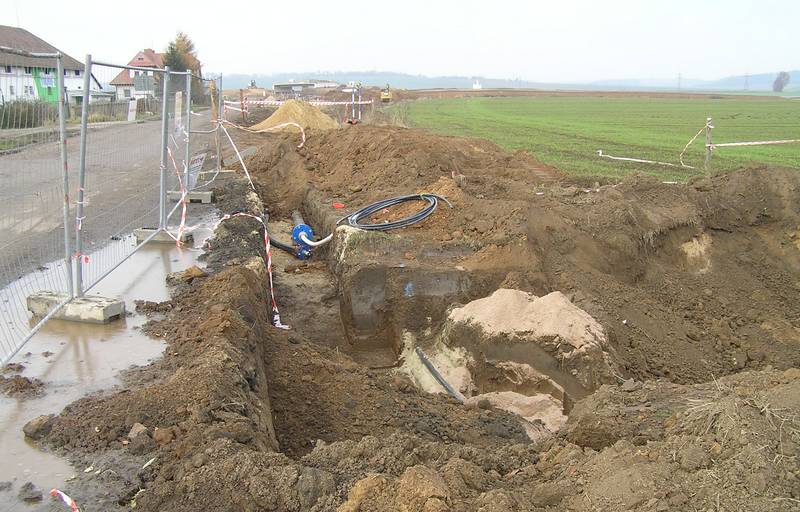

Výkopy u křižovatky se státní silnicí. 1.12.2020

Práce na nájezdu k mostu. 1.12.2020

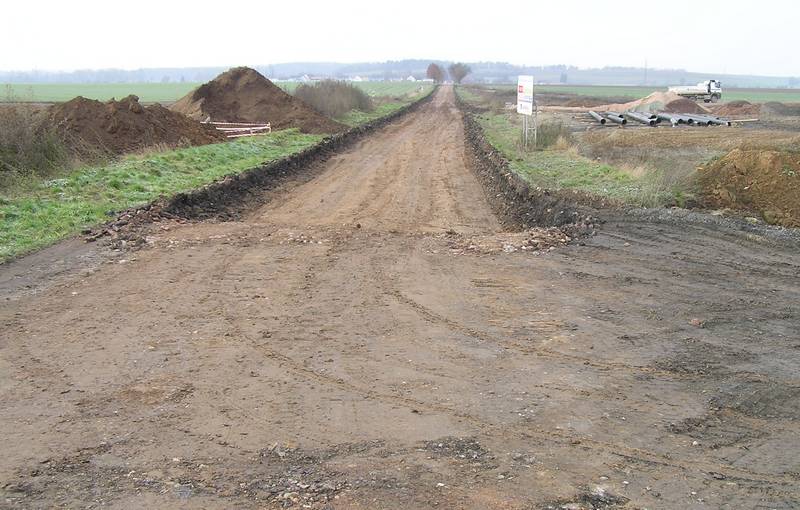

Cesta k Rodovu je vybagrovaná. 1.12.2020

Pohled na práci směrem k Hradci Králové. 1.12.2020

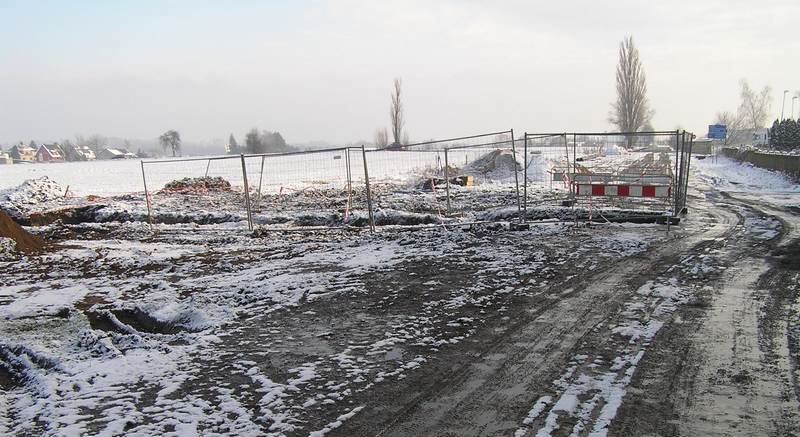

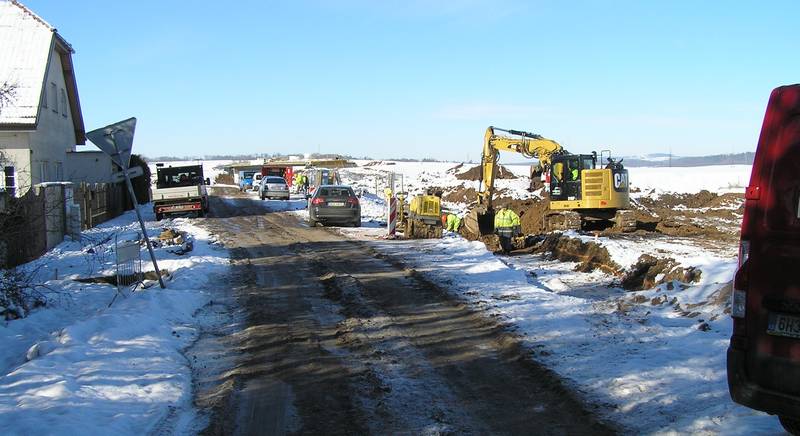

18.11.2020 byla cesta do Rodova uzavřena.

Fotografie křižovatky je převzata z filmu o dálnici od Ředitelství silnic a dálnic ČS na YouTube.

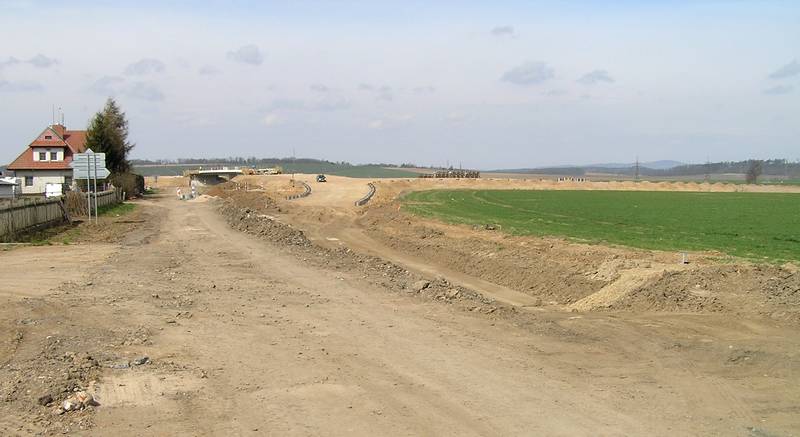

Směr Hradec Králové. 21.9.2020
Kliknutím se fotografie zvětší

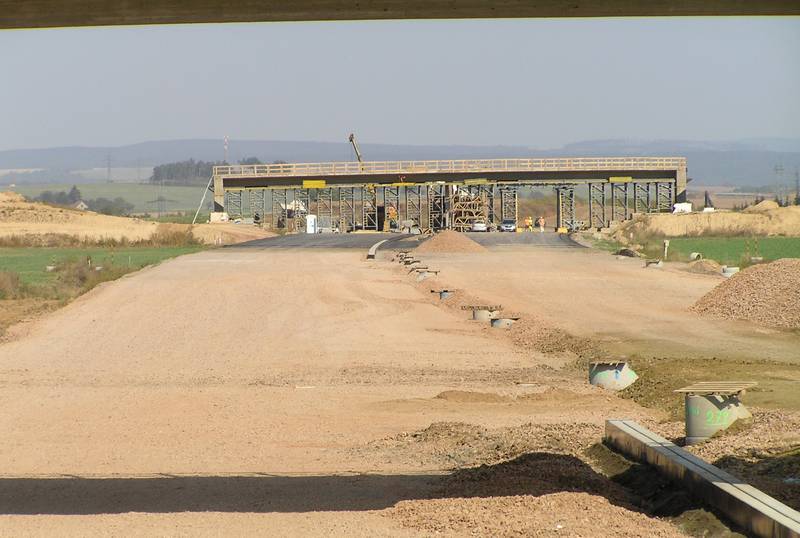

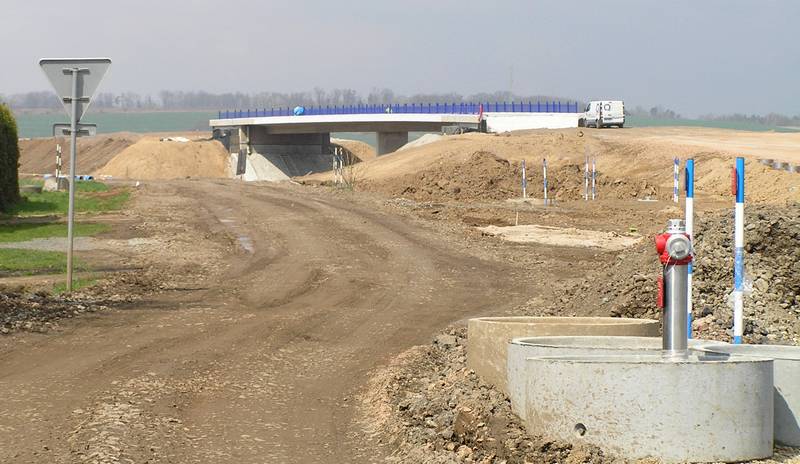

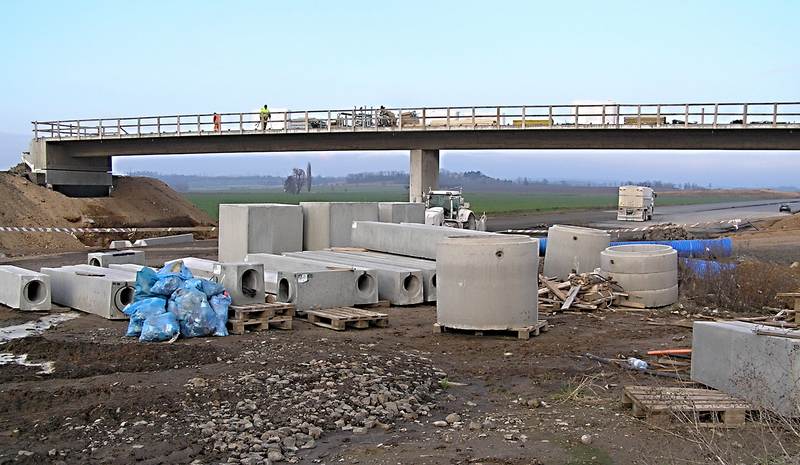

Pohled na prokopaný kopec před trotinským mostem (směr HK) 21.9.2020

Pohled na nadjezd z Holohlav do Habřiny (směr Jaroměř). 21.9.2020

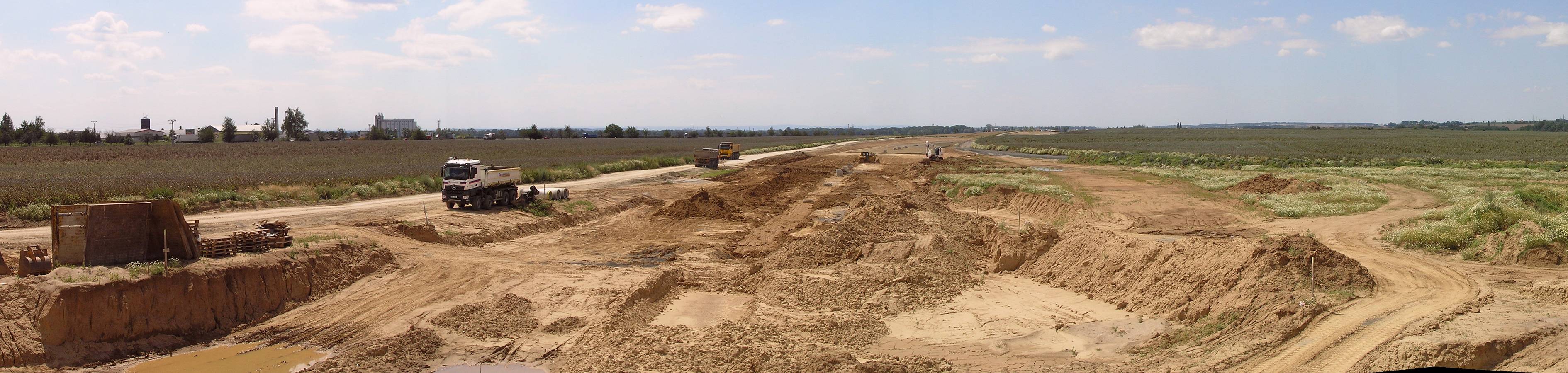

Detail odvodnění nadjezdu. 21.9.2020

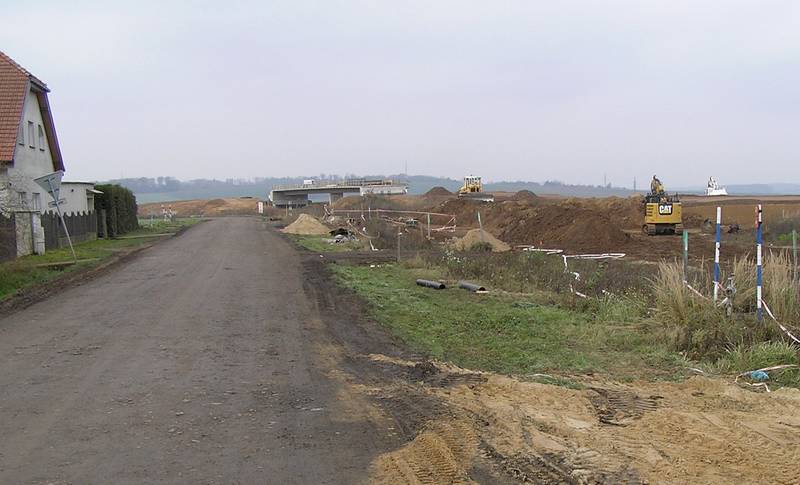

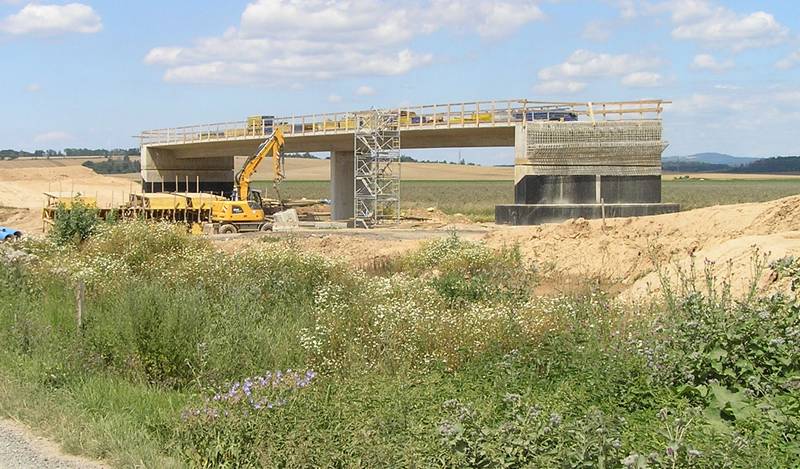

Pohled směrem k Hradci Králové. 7.8.2020

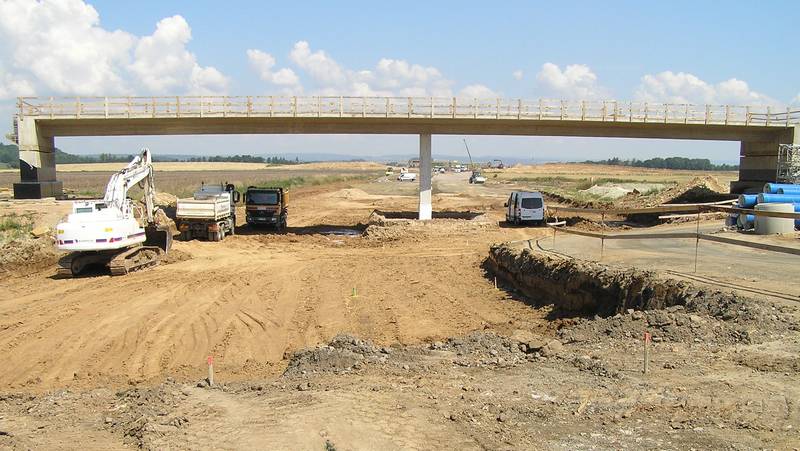

Úroveň dálnice bude o hodně níž než současná silnice ze Smiřic do Rodova. 7.8.2020

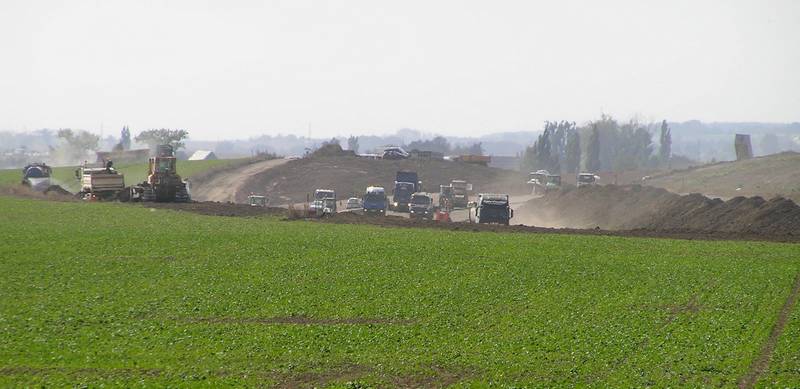

22.7.2020

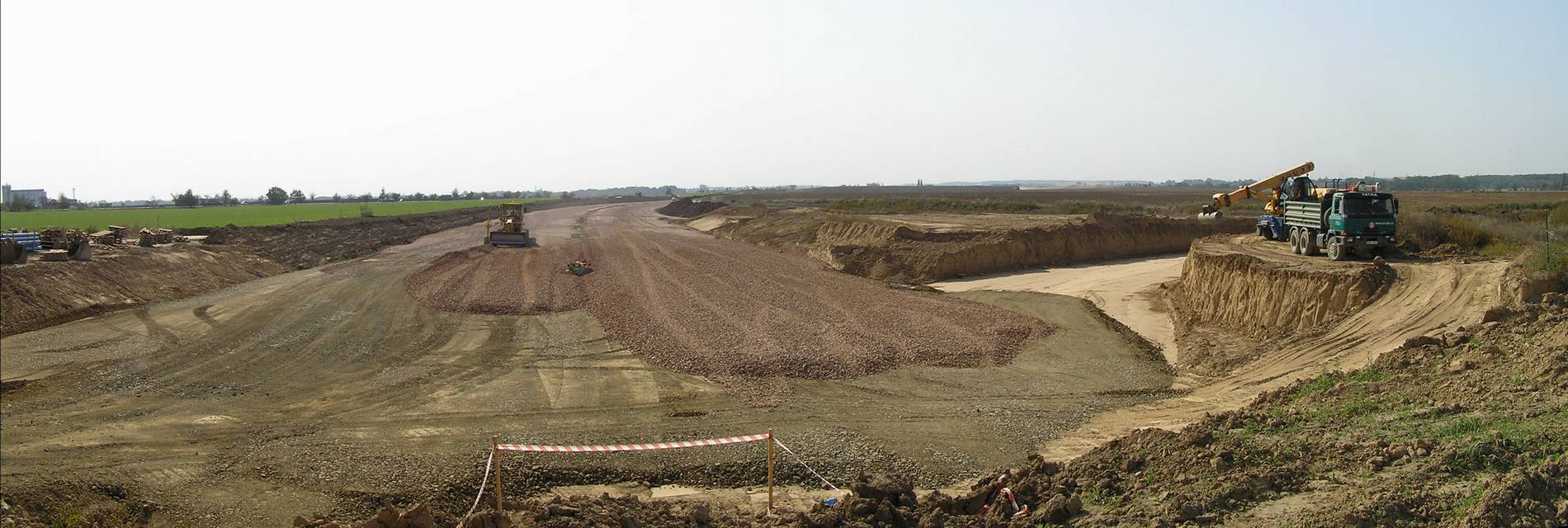

Směr Hradec Králové. 22.7.2020
Kliknutím se fotografie zvětší

Směr Jaroměř. 22.7.2020
Kliknutím se fotografie zvětší
