Smiřice - rekonstrukce mostu přes Mlýnský náhon 2019 - 2. část
Za fotky a informace děkuji Miroslavu Volákovi.

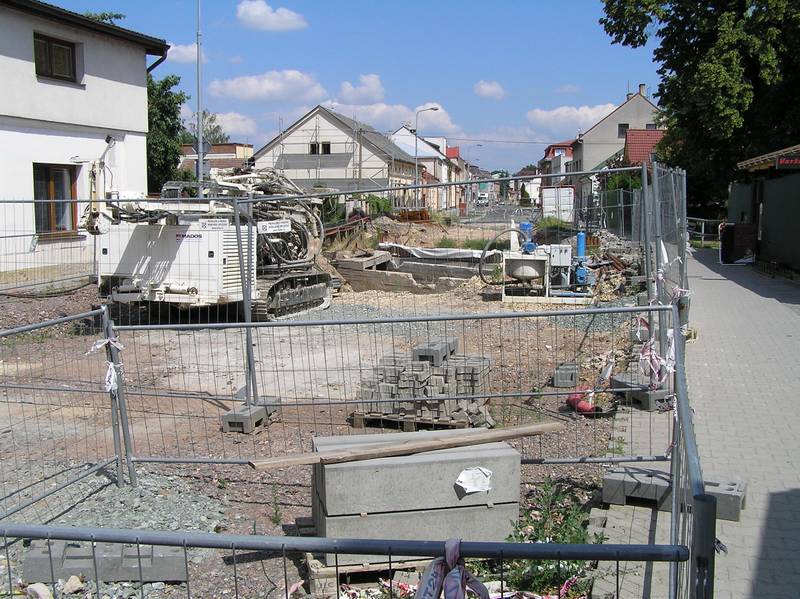

17.6.2019

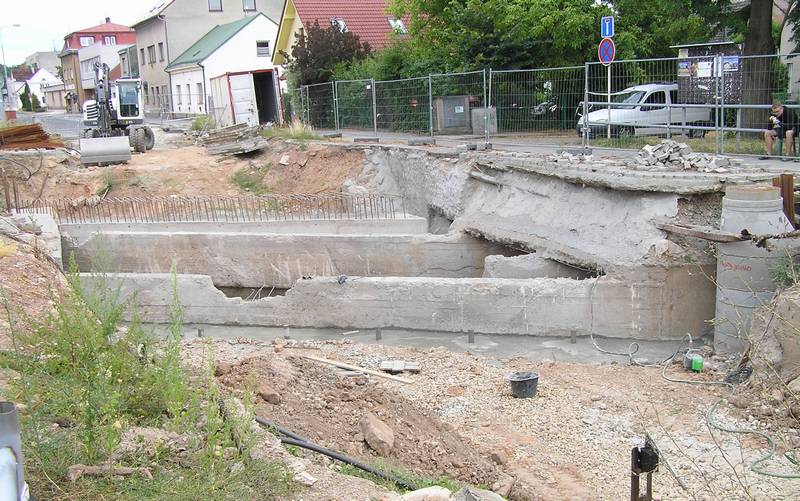

Po neplánovaném zdržení, způsobeném novým projektem a stavebním povolením, začala práce na dokončení mostu přes Mlýnský náhon.
25.6.2019

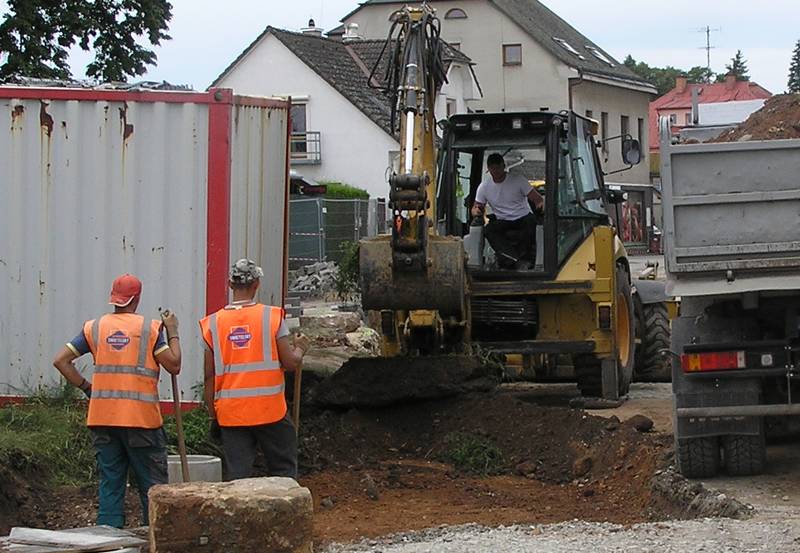

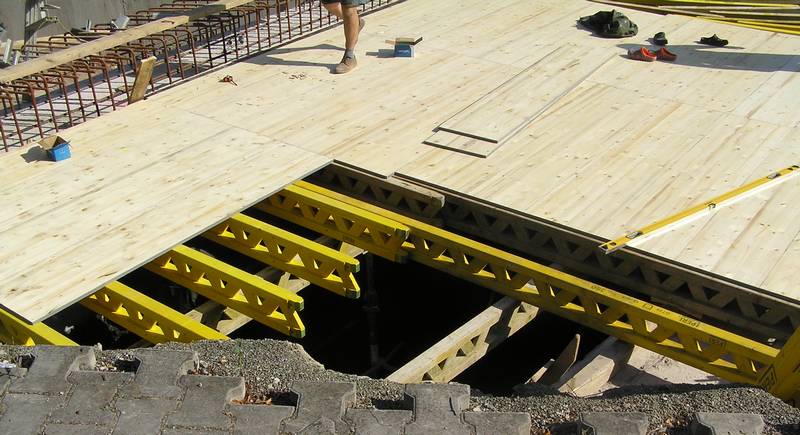

9.7.2019
9.7.2019
9.7.2019

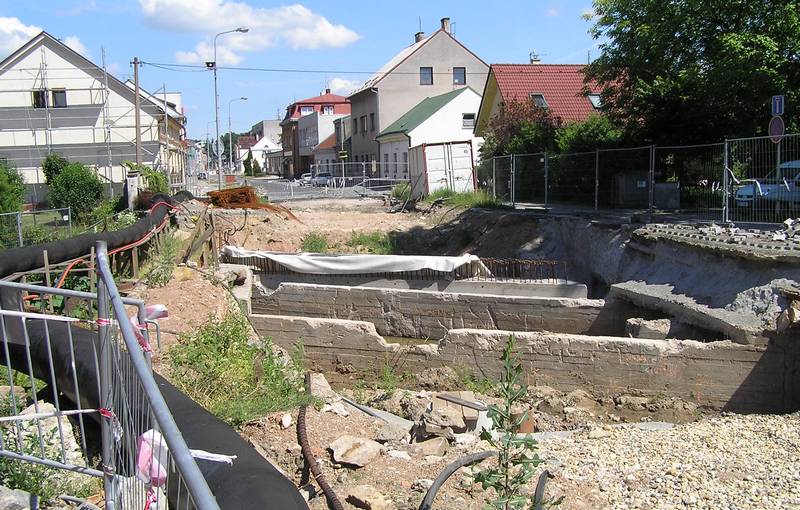

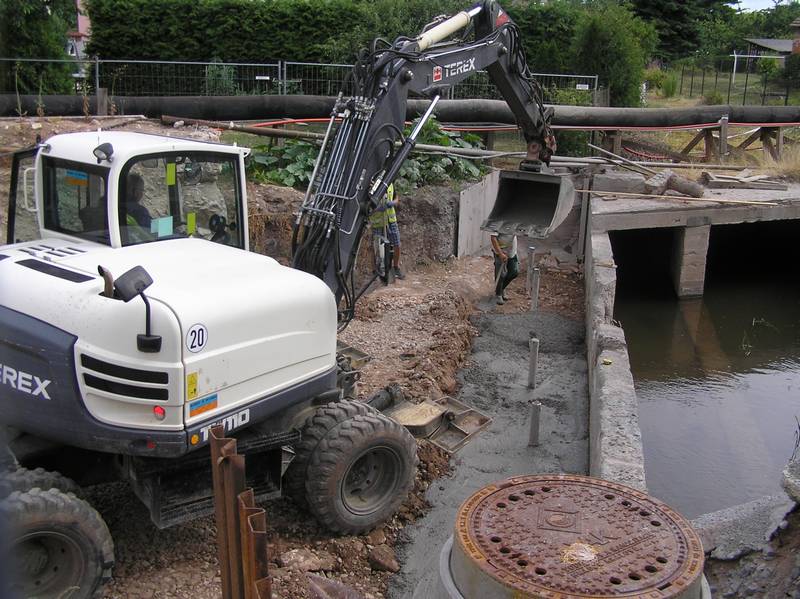

16.7.2019
19.7.2019
19.7.2019
19.7.2019

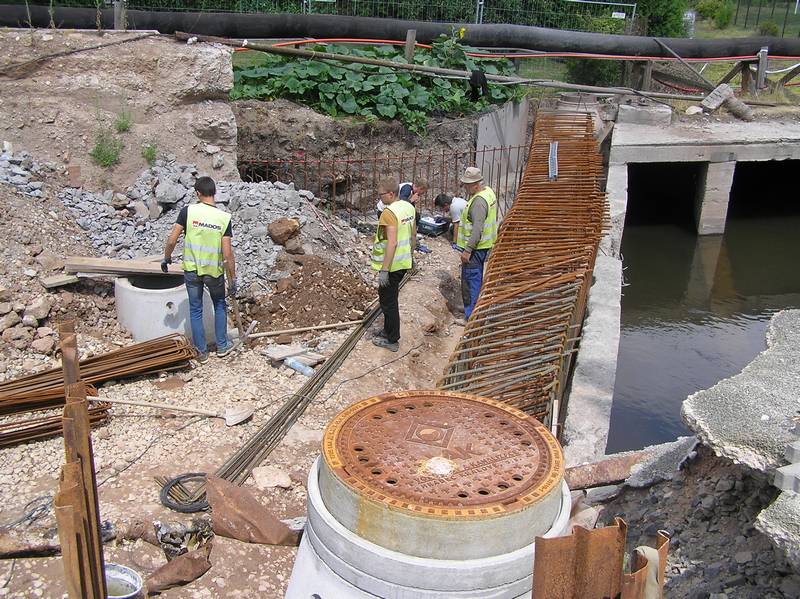

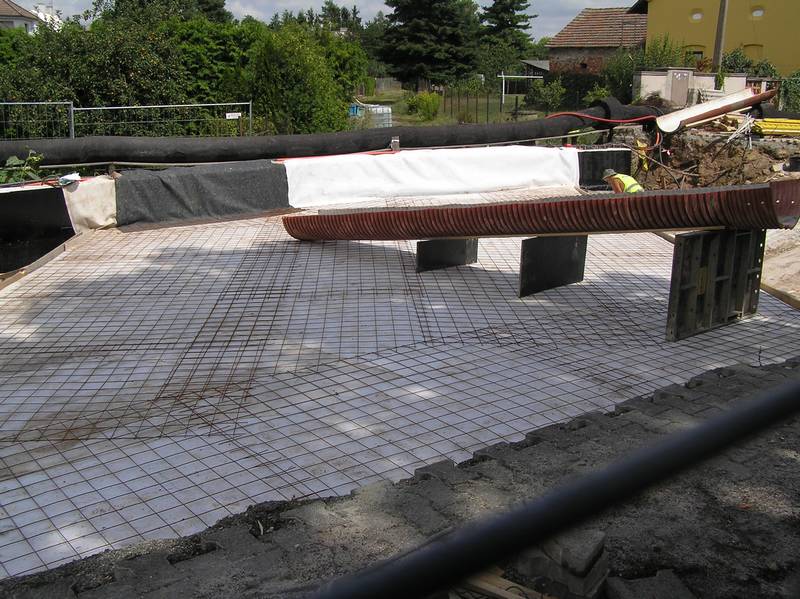

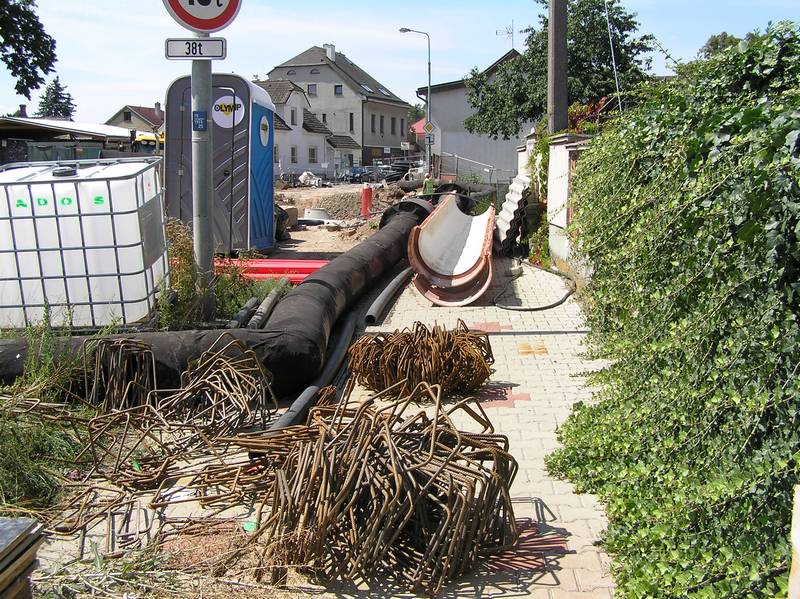

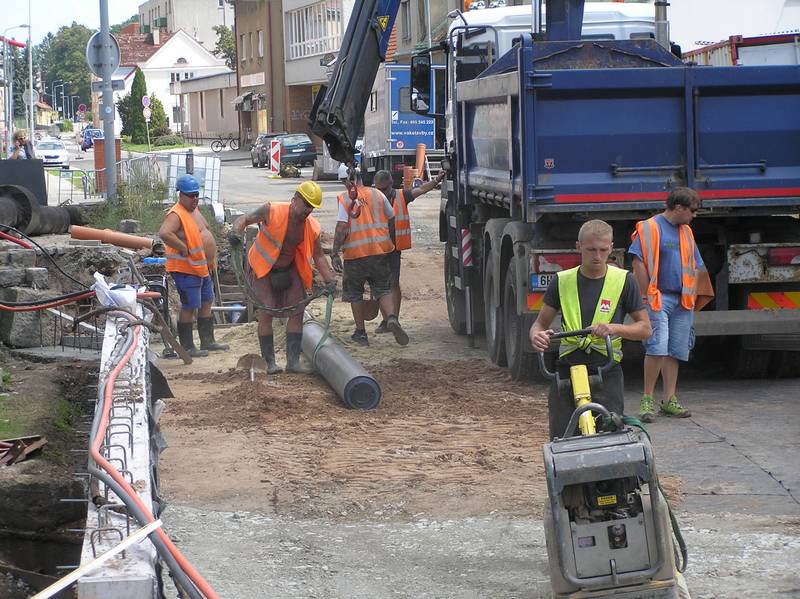

25.7.2019

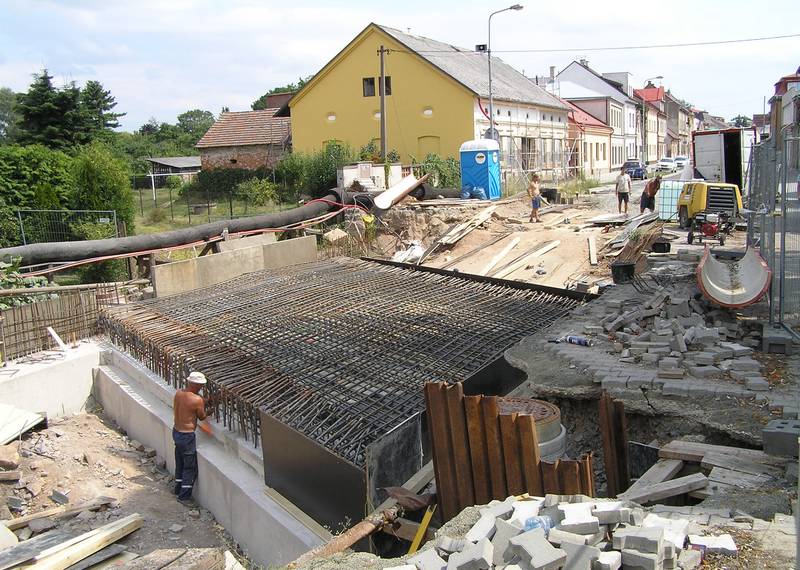

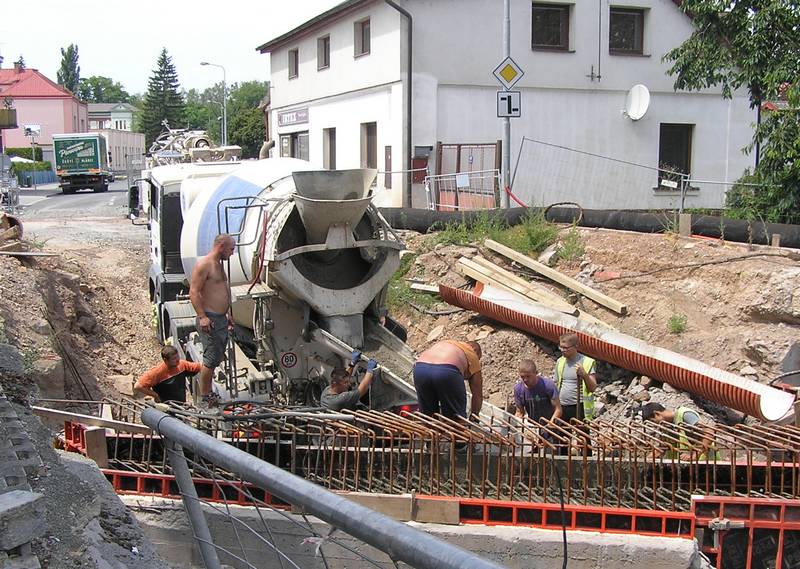

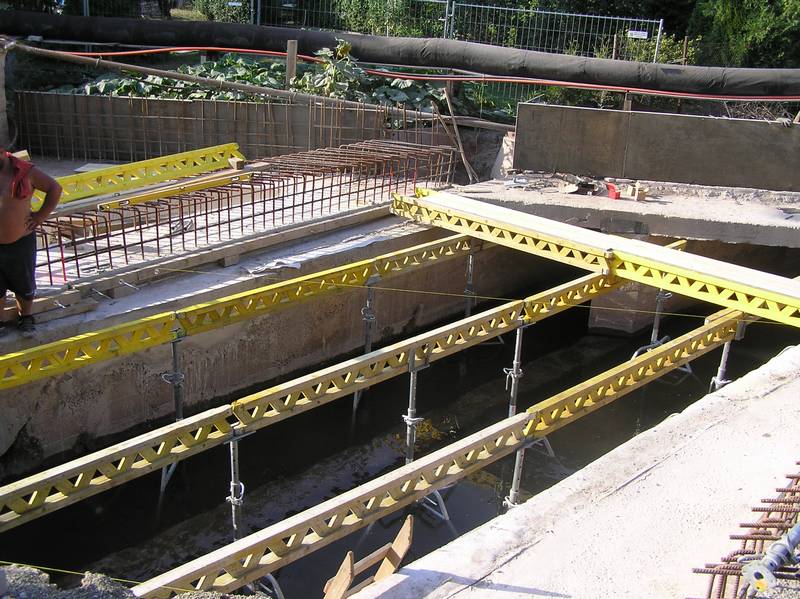

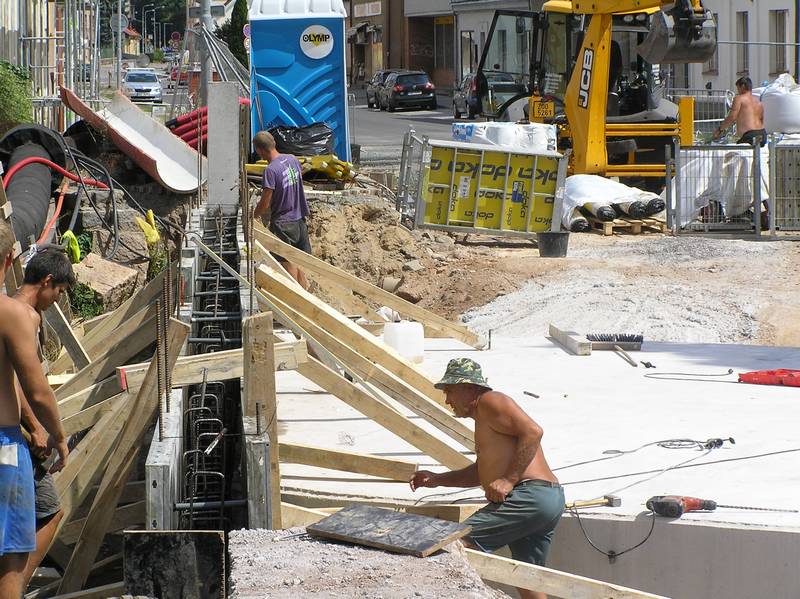

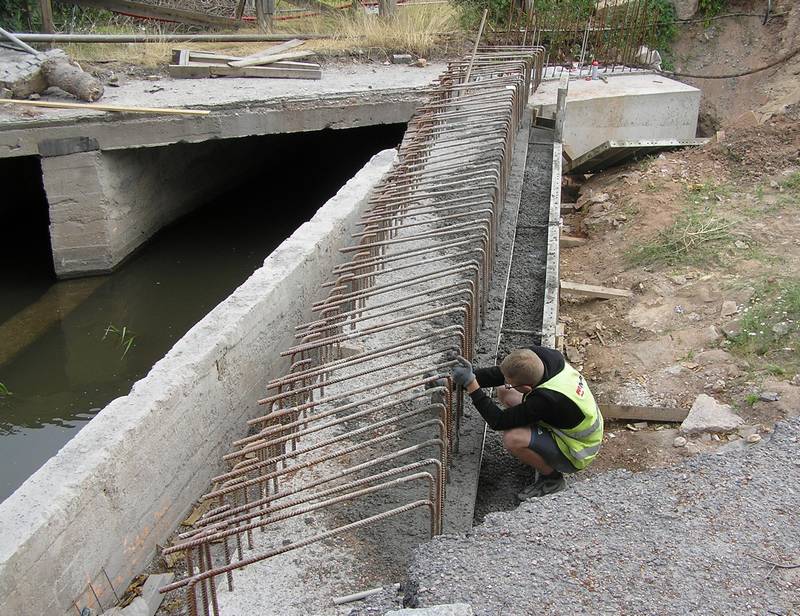

Pracovníci armaturu montují při 32. stupních ve stínu. 26.7.2019
26.7.2019

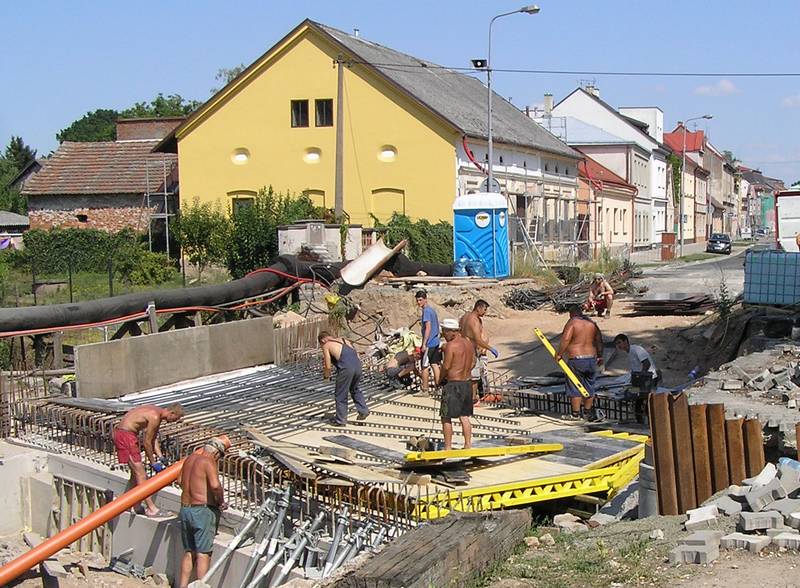

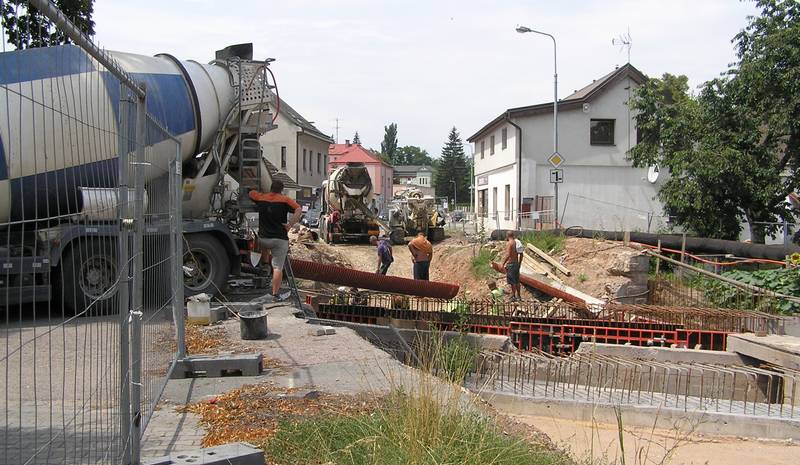

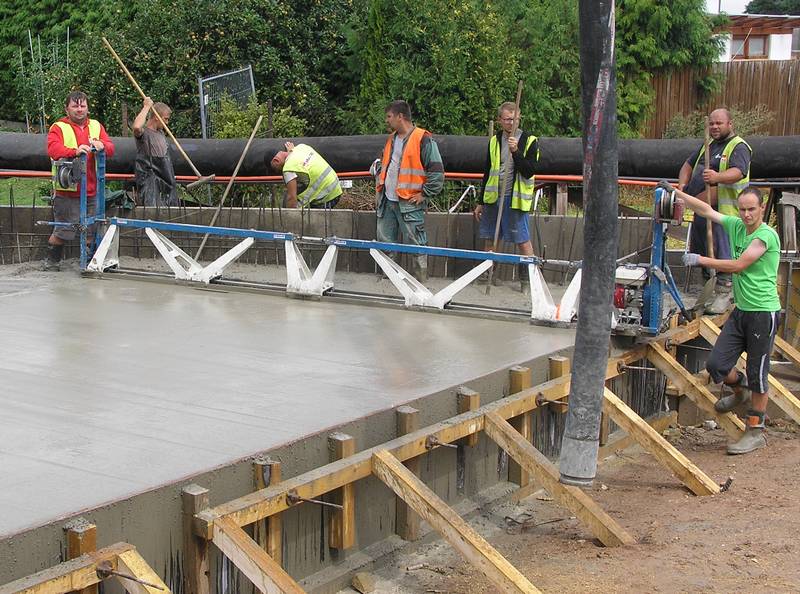

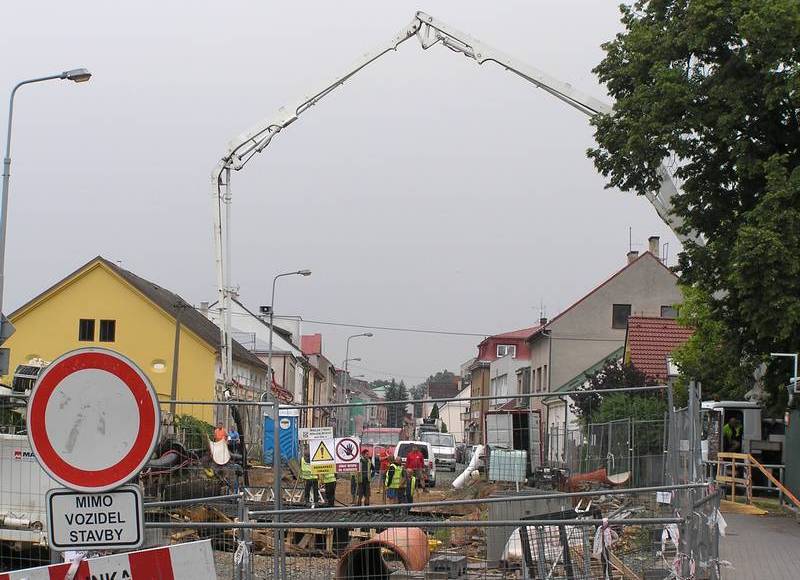

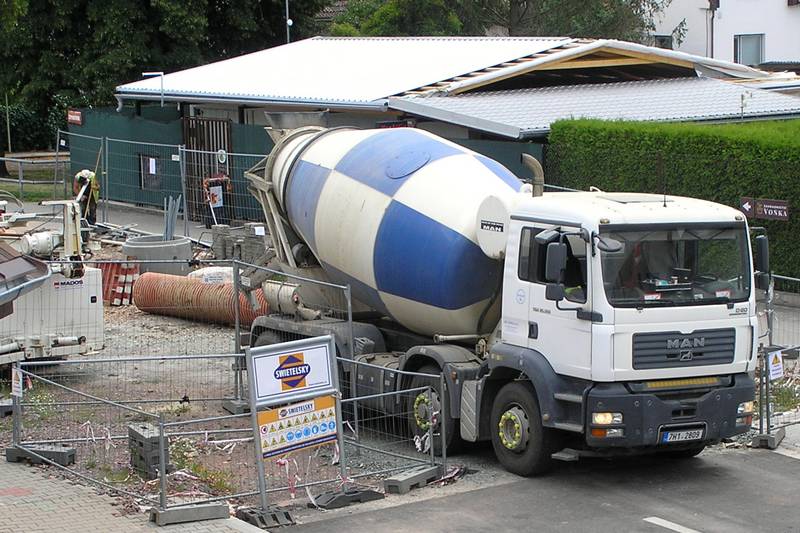

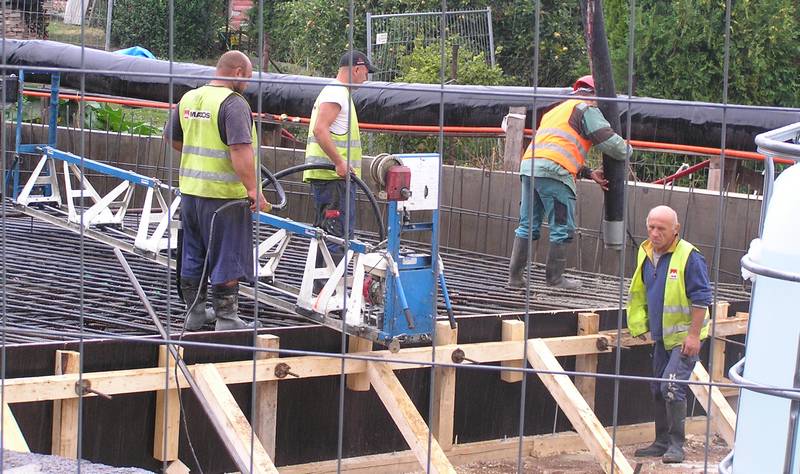

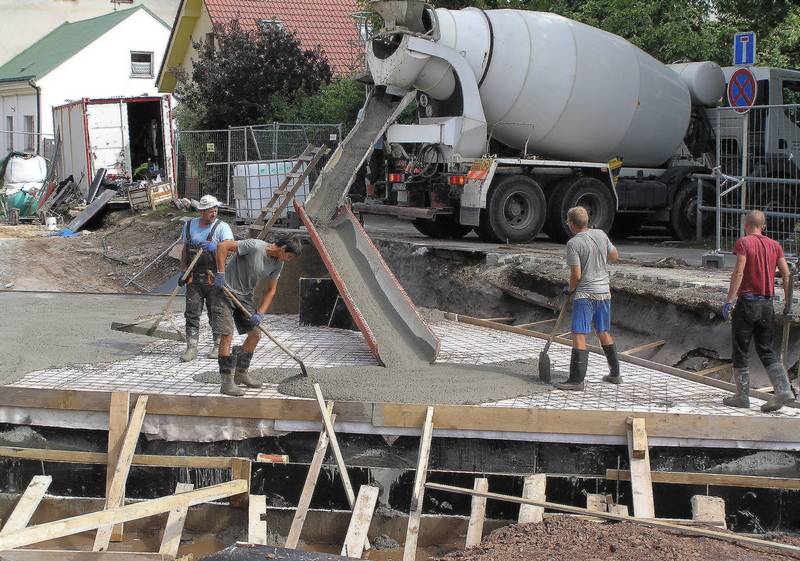

V neděli 28.7.2019 se místo připravovalo na betonování.

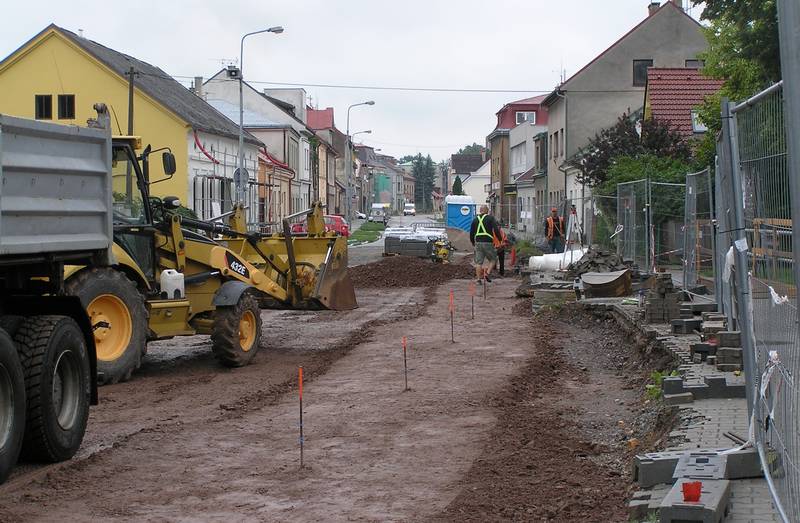

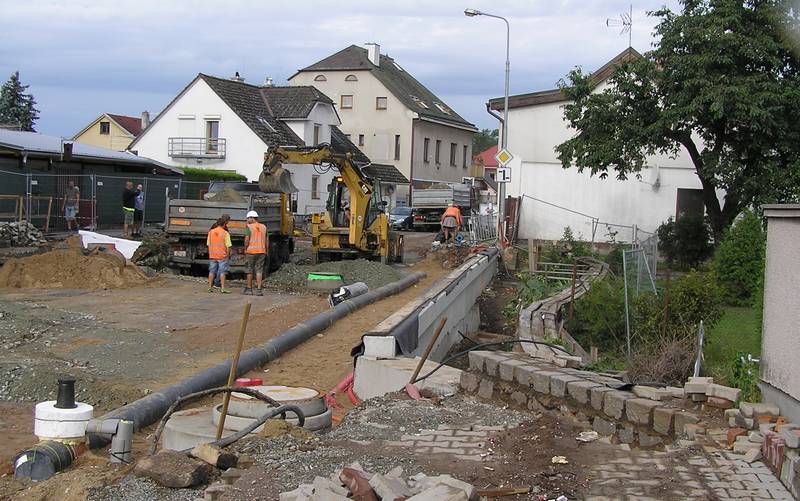

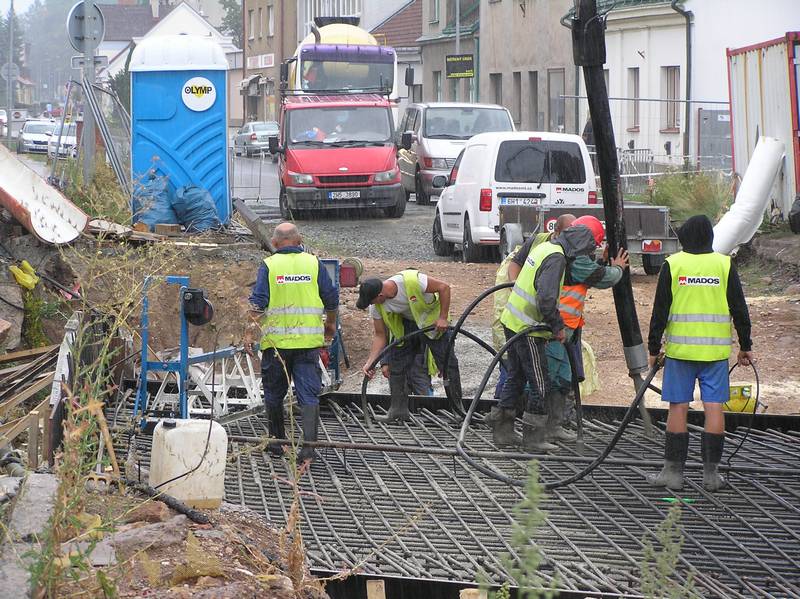

V pondělí 29.7.2019 skoro celé dopoledne jemně pršelo. (Odpoledne stejně bylo 32.)

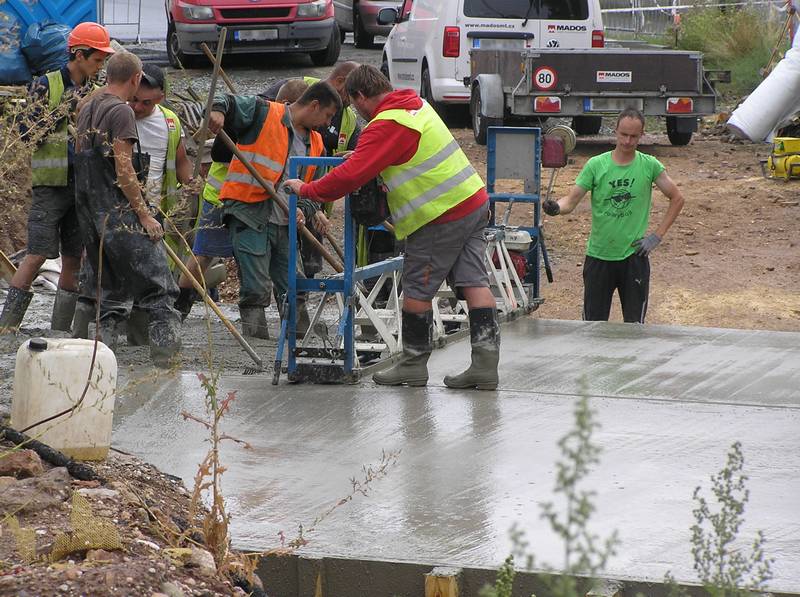

29.7.2019
29.7.2019

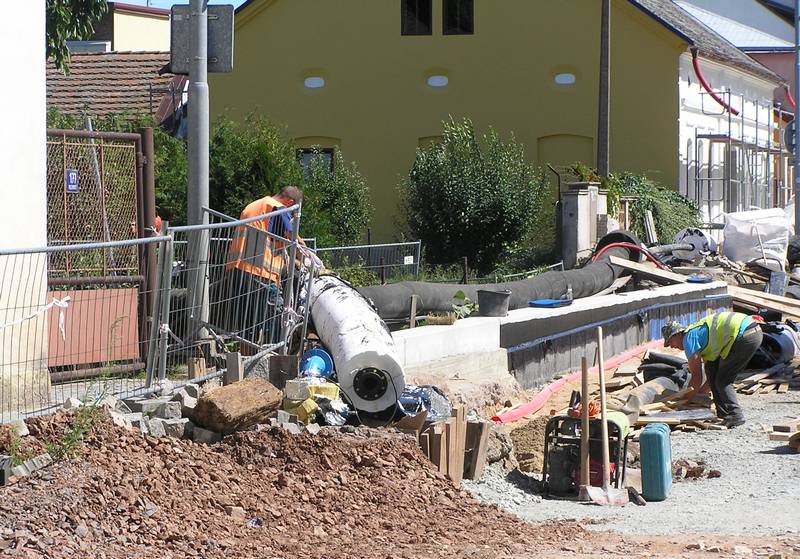

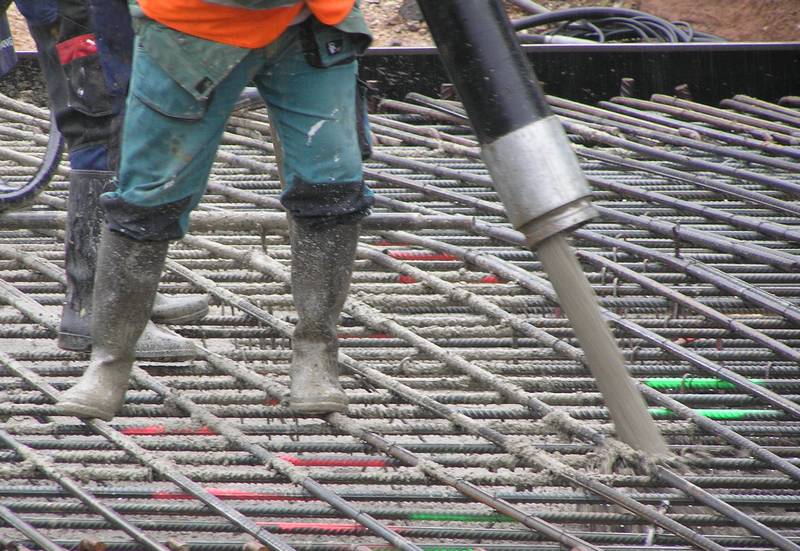

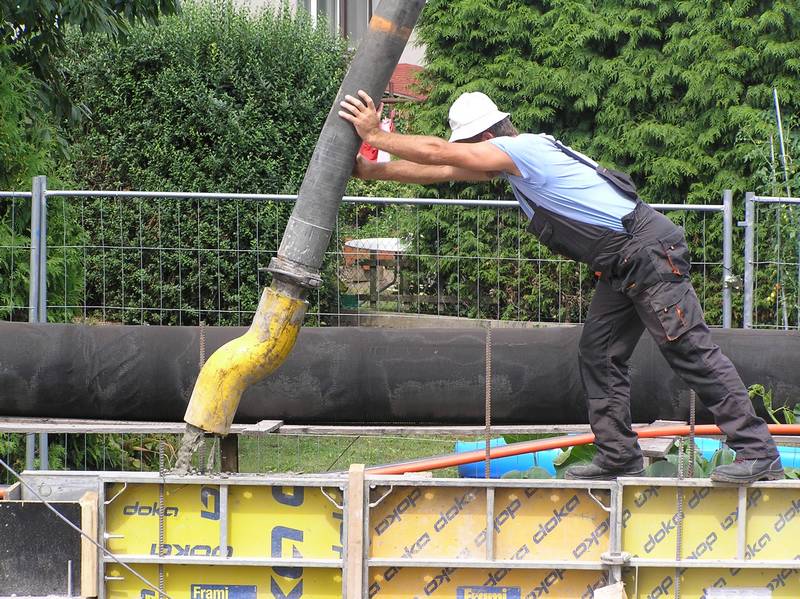

Na konci hadic jsou vibrátory, které slouží k lepšímu vyplnění prostoru mezi armaturami, rohů a okrajů. 29.7.2019
29.7.2019
Rám pracuje na podobném principu jako ty hadice - vibrace zarovnávají a uhlazují povrch jako žehlička. 29.7.2019

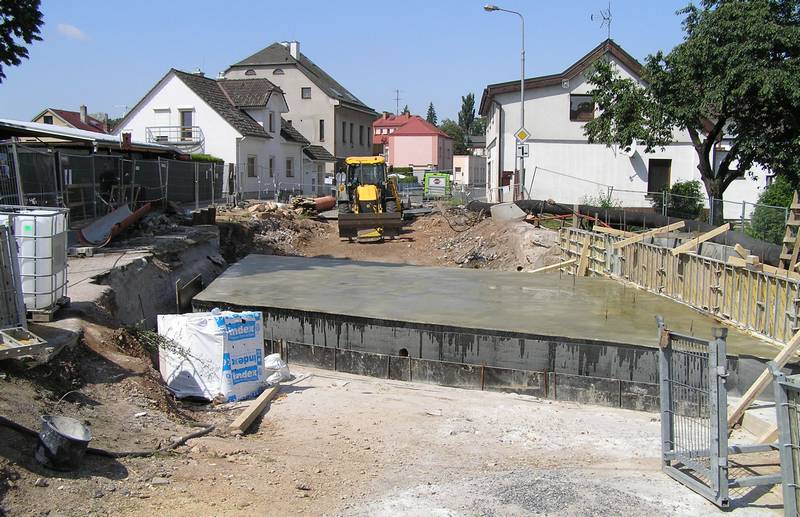

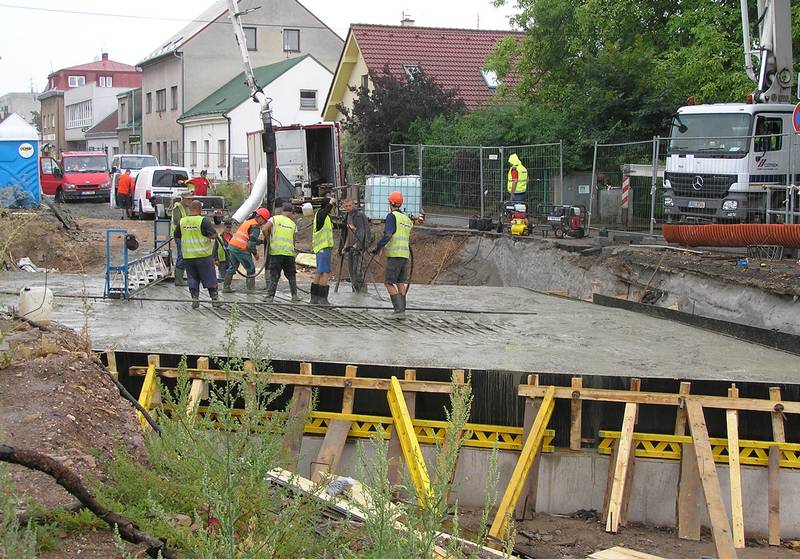

29.7.2019. Ve 3. hod. odpoledne už byl beton přikrytý plachtou.
2.8.2019

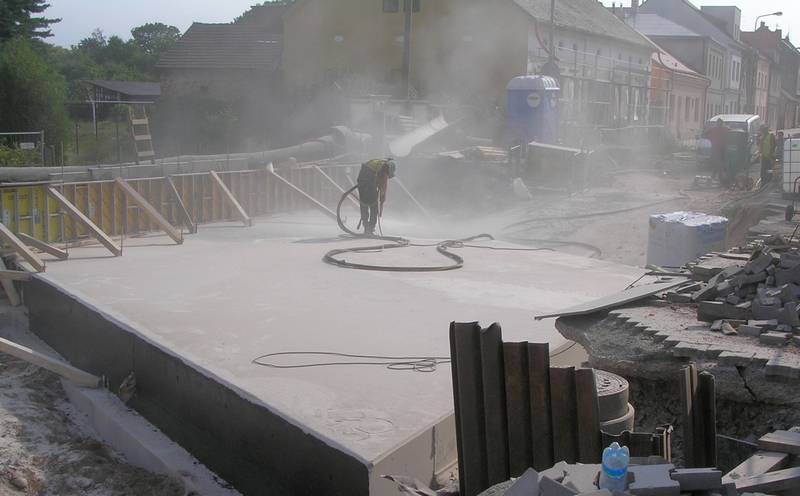

Pískování. 3.8.2019
Pryskyřice. 4.8.2019

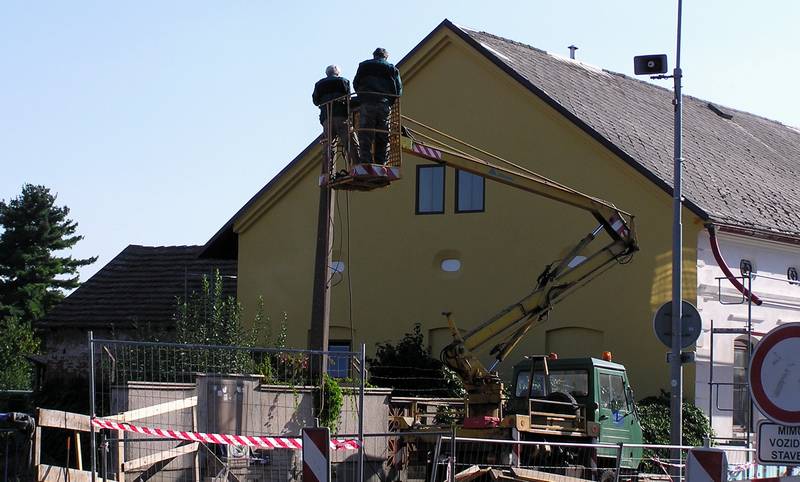

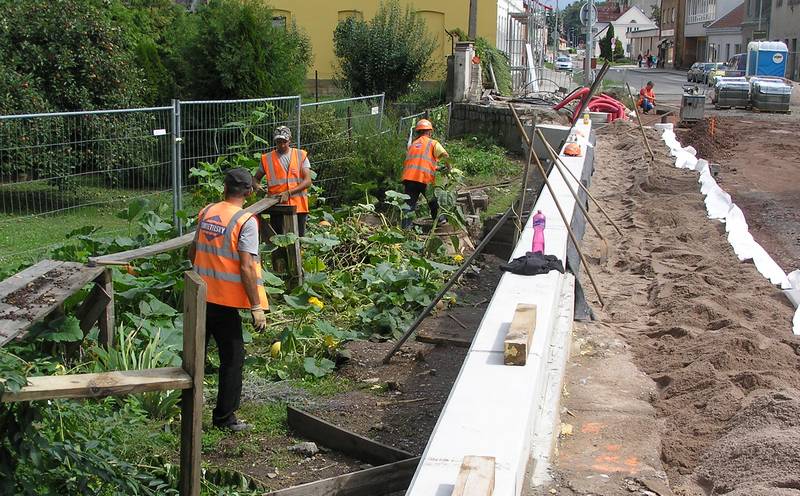

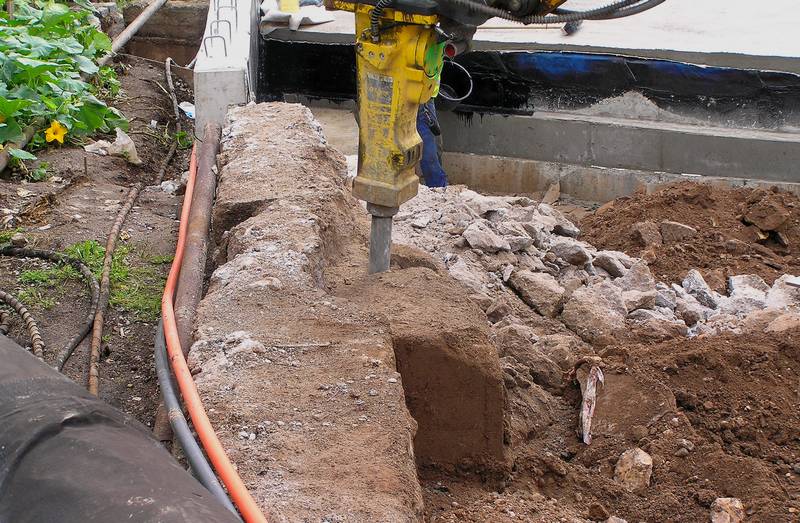

Podezdívka zábradlí. 5.8.2019

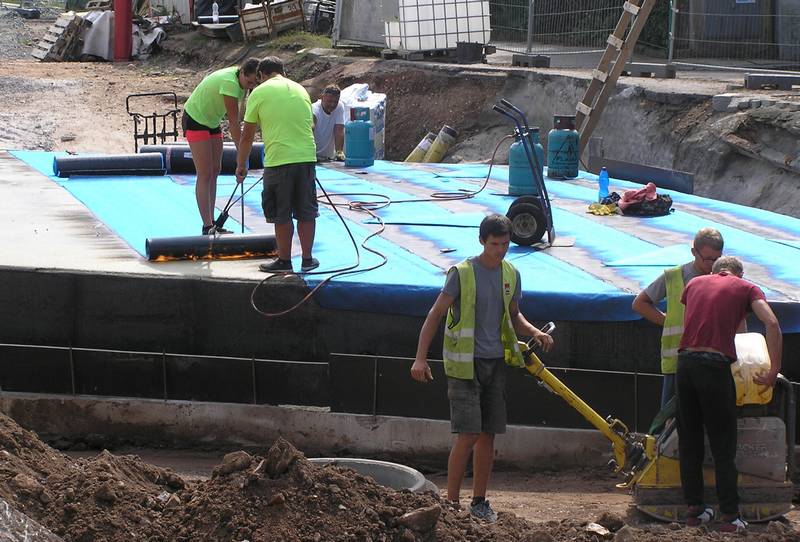

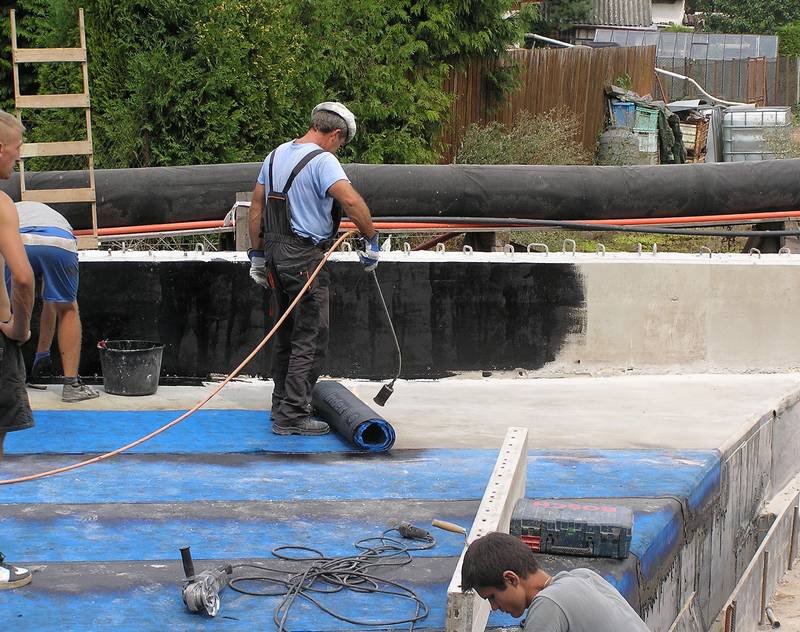

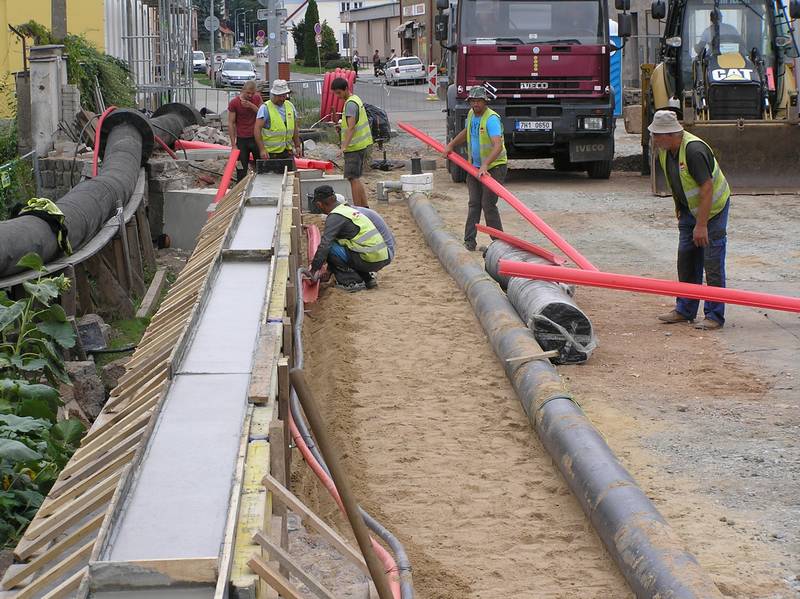

Izolace. 5.8.2019
Další izolace. 6.8.2019
7.8.2019
7.8.2019

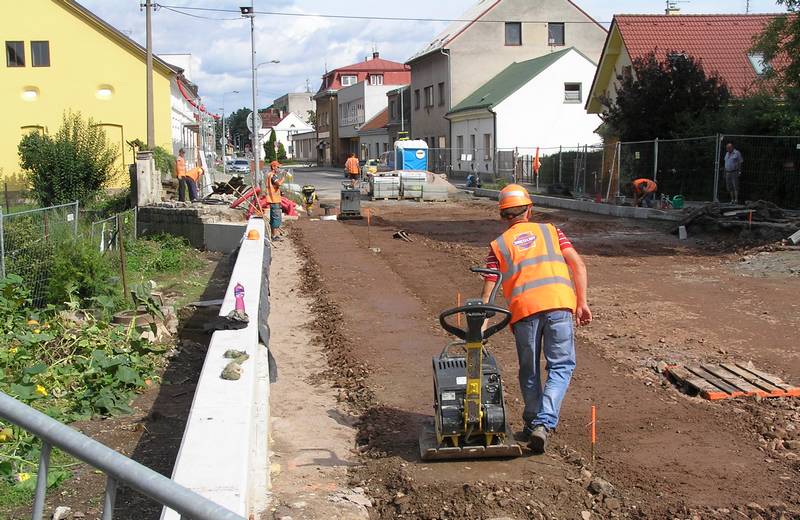

Příprava pro nájezd na most. 9.8.2019

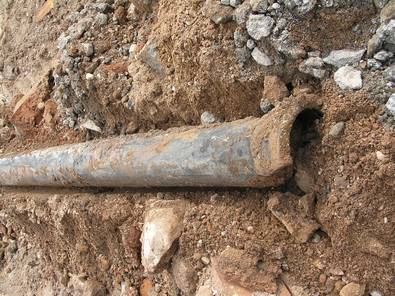

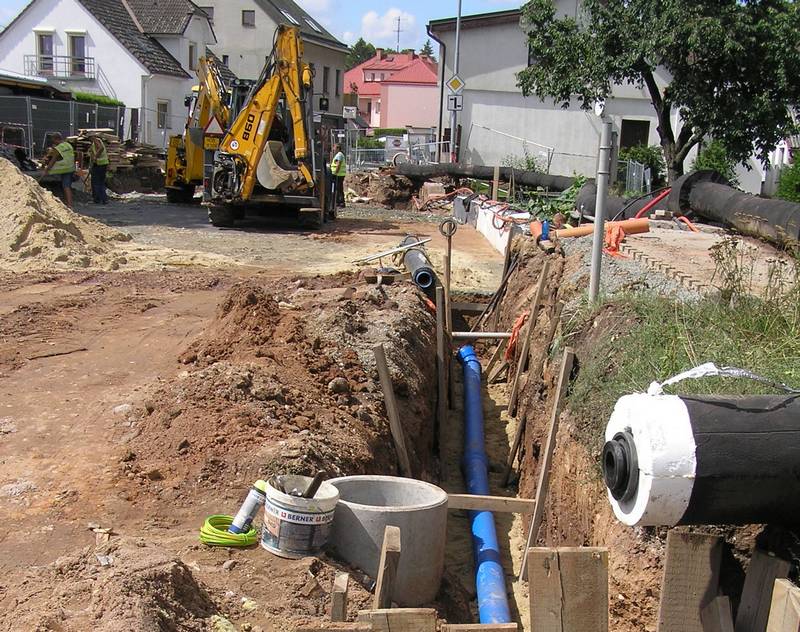

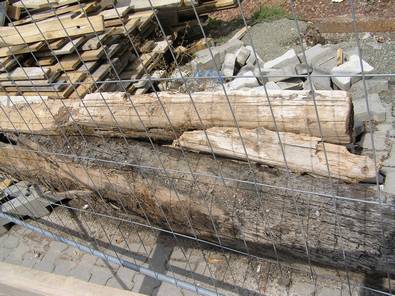

Stará vodovodní trubka a 120 let staré trámy. 9.8.2019
Za čas si nikdo nevzpomene na nynější potíže s dopravou. 9.8.2019
13.8.2019
13.8.2019

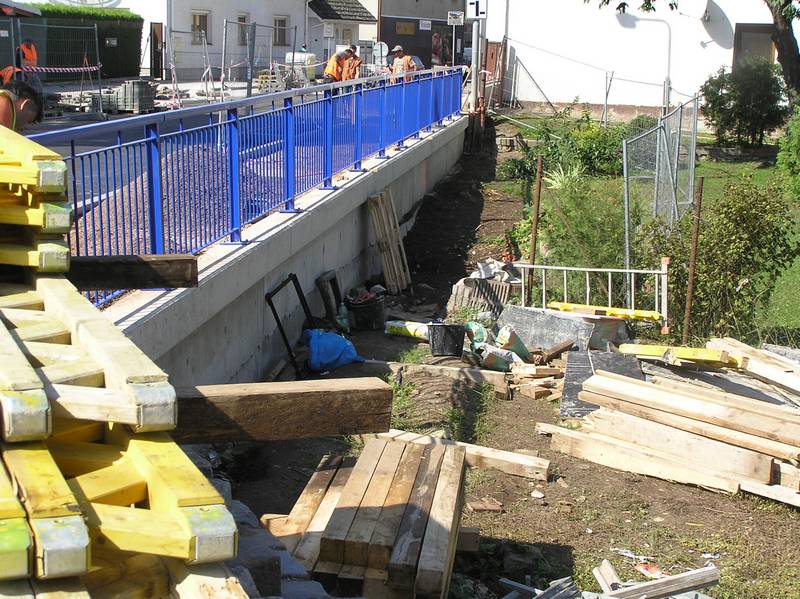

17.8.2019
17.8.2019
17.8.2019

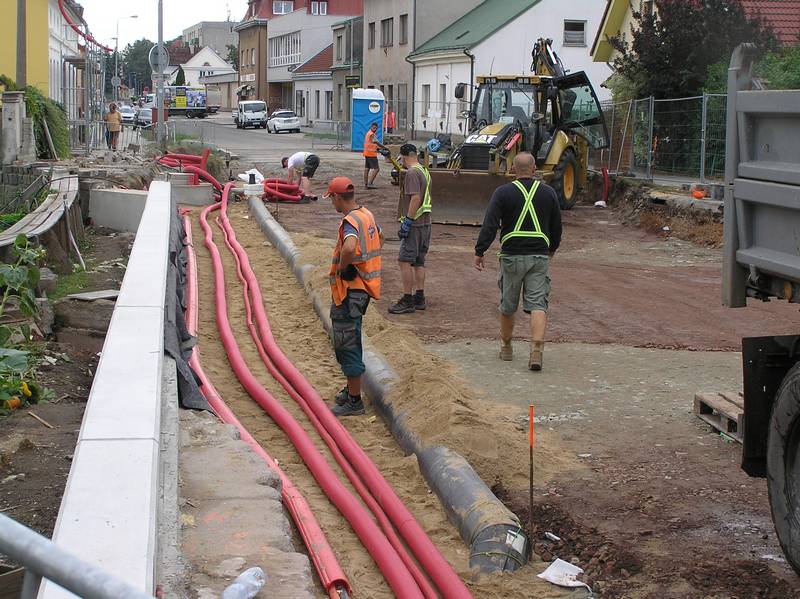

Provizorní vedení již není potřeba. 18.8.2019
19.8.2019
20.8.2019
21.8.2019
21.8.2019
21.8.2019
21.8.2019
21.8.2019
23.8.2019

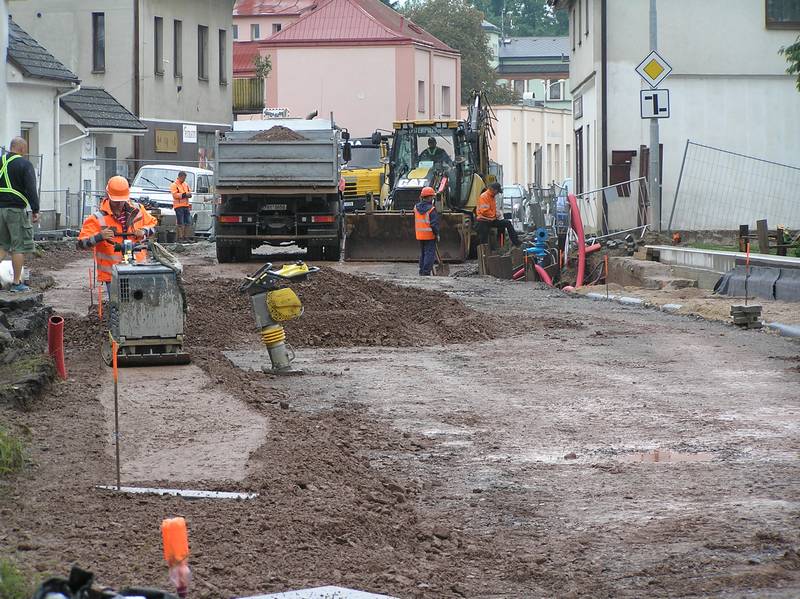

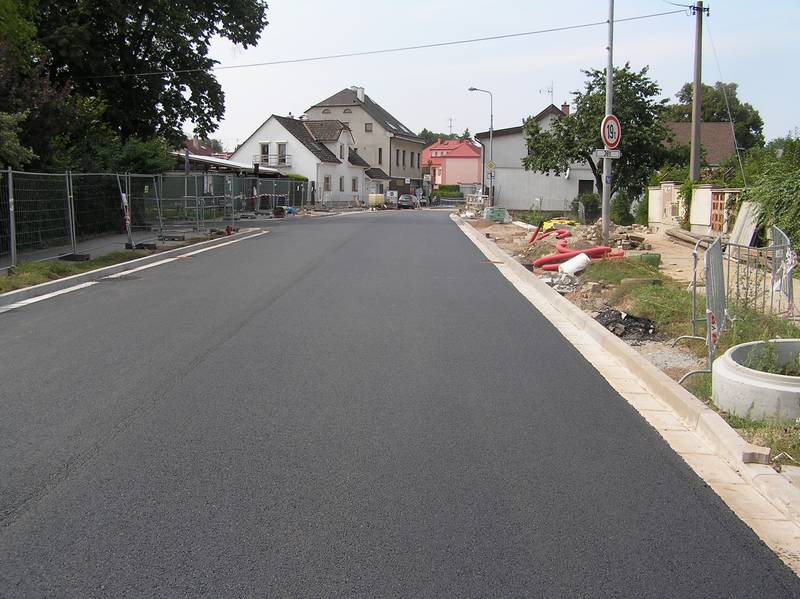

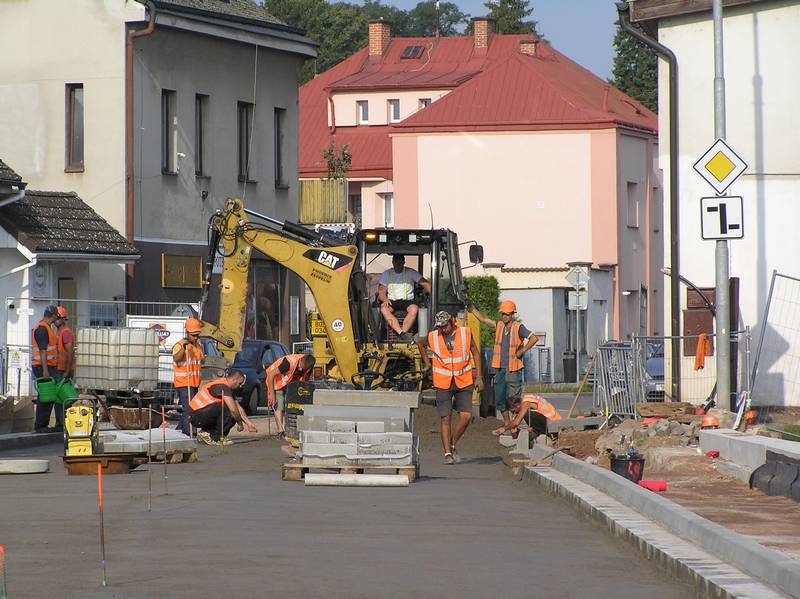

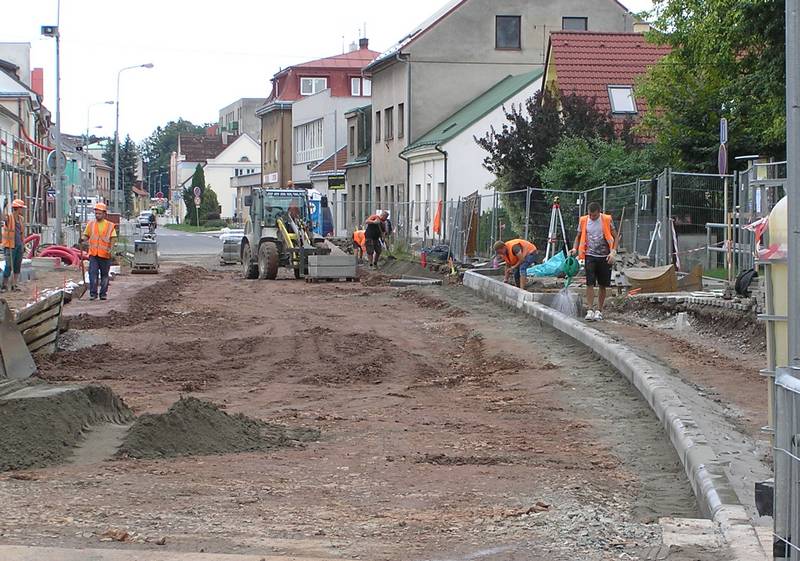

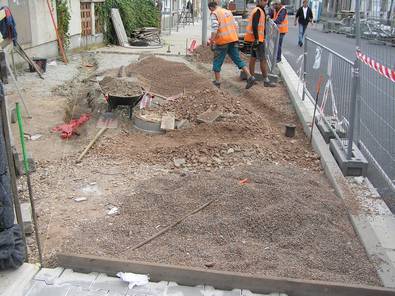

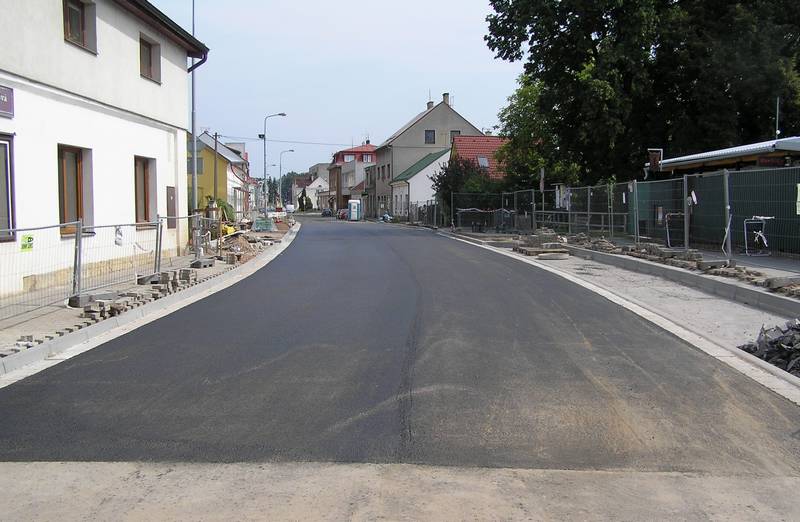

Příprava pro povrch vozovky. 24.8.2019

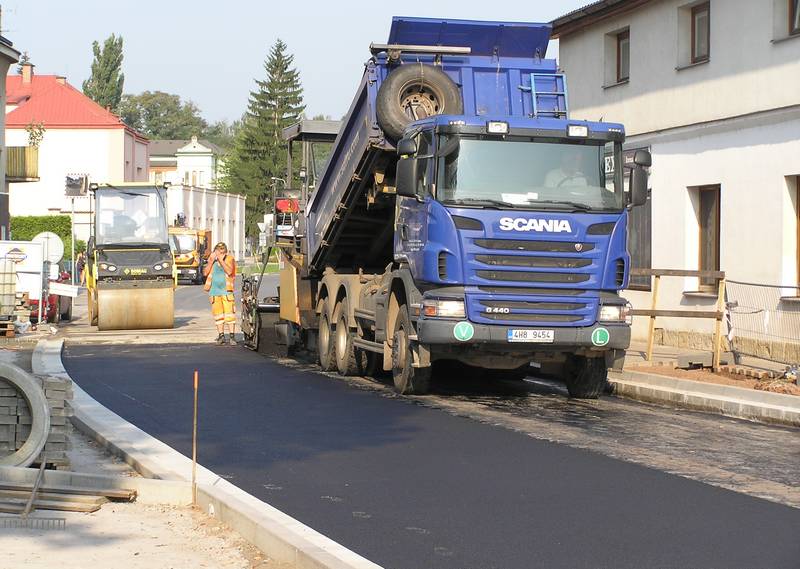

30.8.2019
30.8.2019
30.8.2019
Hotovo, ještě se musí předělat vjezd do dvora domu vlevo, kde nejsou snížené krajnice. 30.8.2019
30.8.2019

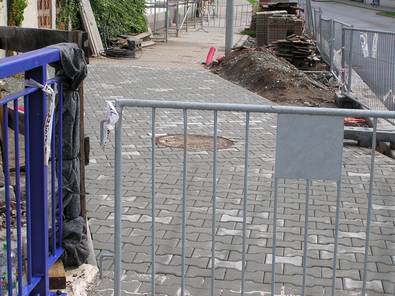

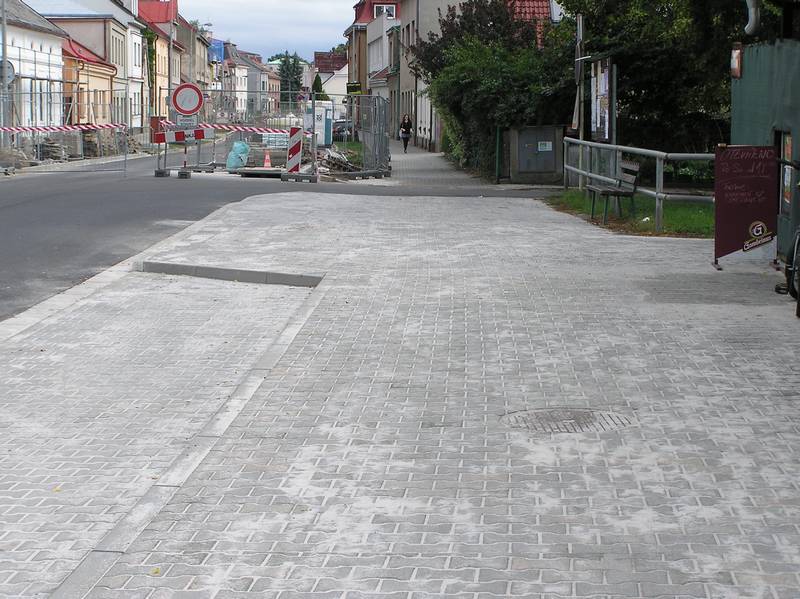

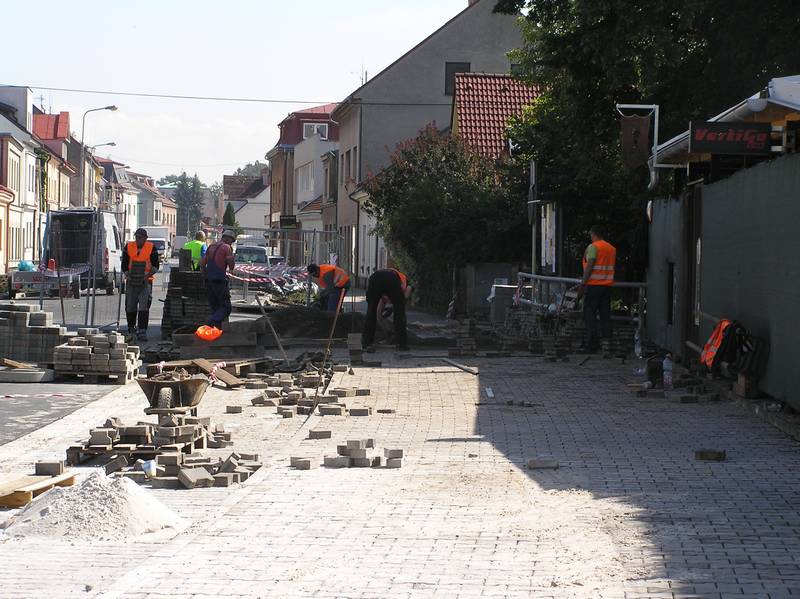

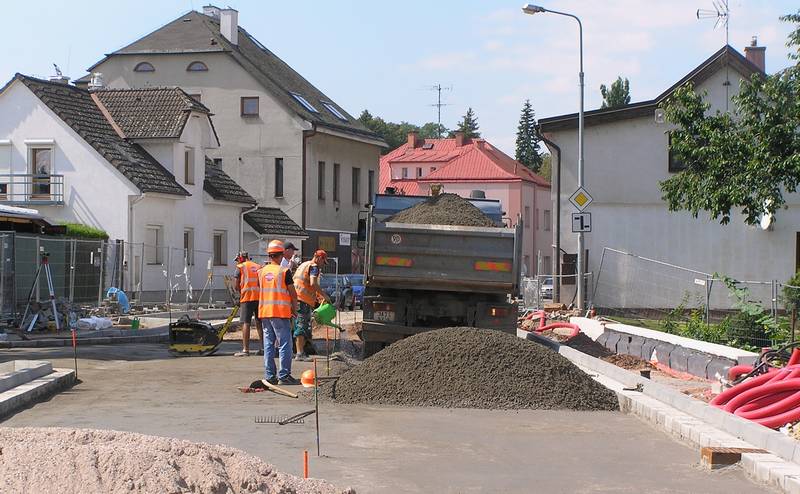

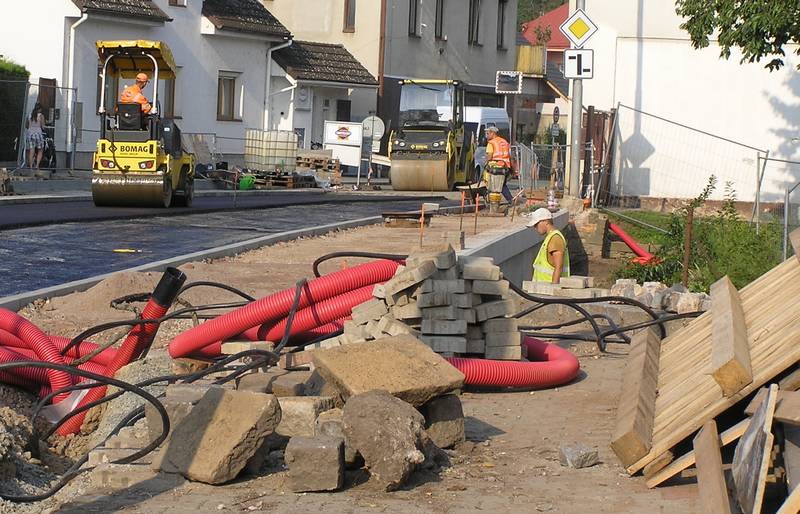

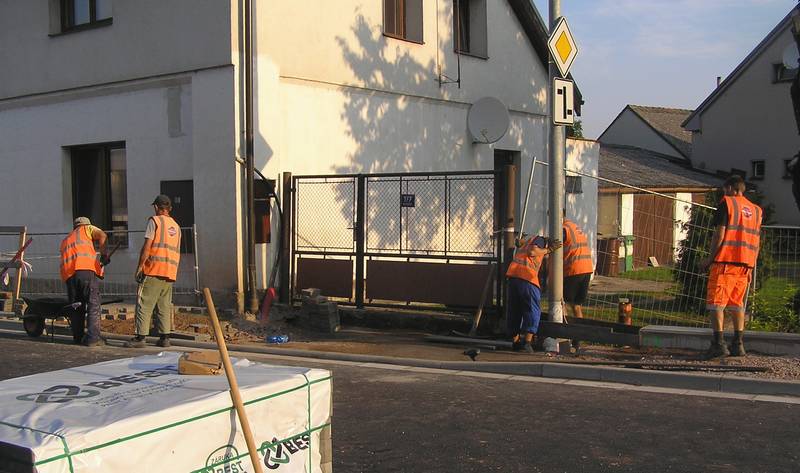

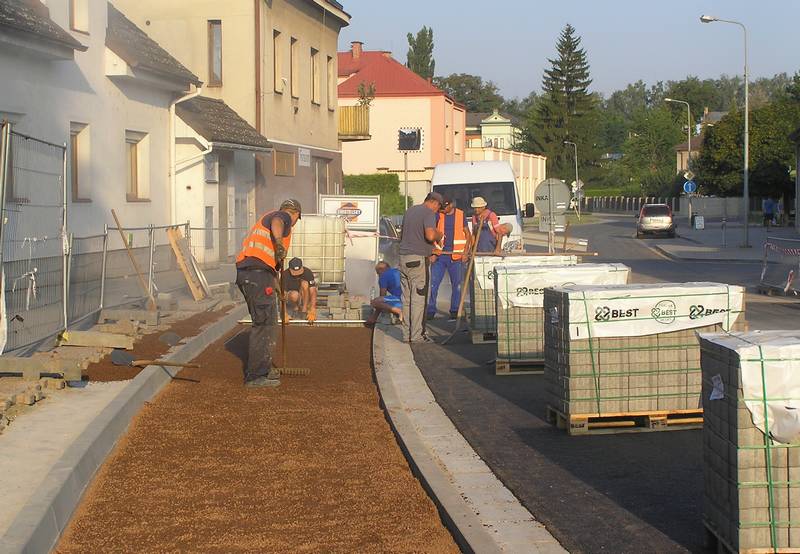

Příprava na dláždění parkoviště. 1.9.2019
Obrubníky jsou už snížené. 1.9.2019
3.9.2019
Práce finišuje, po jejím dokončení se bude renovovat další díl cesty,
od křižovatky u velkoprodejny ve středu města, ke křižovatce u kostela. 3.9.2019 (tato práce začala 4.4.2019).
Likvidace nepotřebného sloupu. 5.9.2019
Od 4.9. se zákaz vjezdu do Palackého ulice posunul až za vjezd do Jedličkovy ulice . 7.9.2019
6. a 8.9.2019

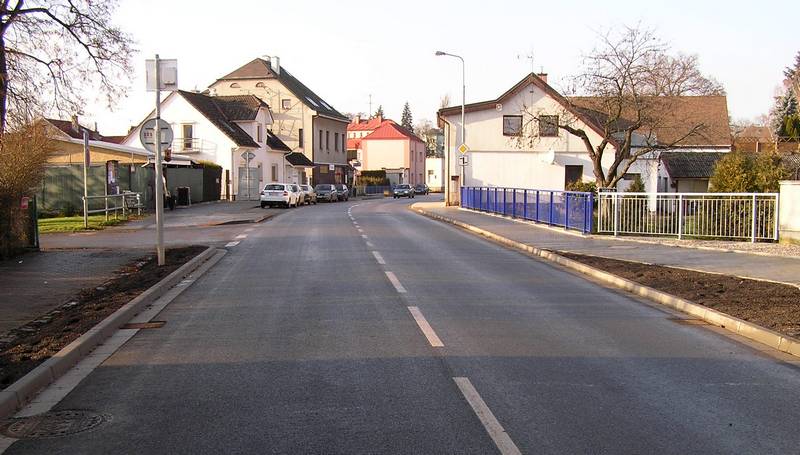

Po druhé etapě opravy průtahu Smiřic byla cesta kompletně otevřena 20.12.2019.
